Хід будівництва за жовтень 2026
У ЖК Family Park завершено фасадні роботи, триває фінальне оздоблення місць загального користування та благоустрій прибудинкової території.

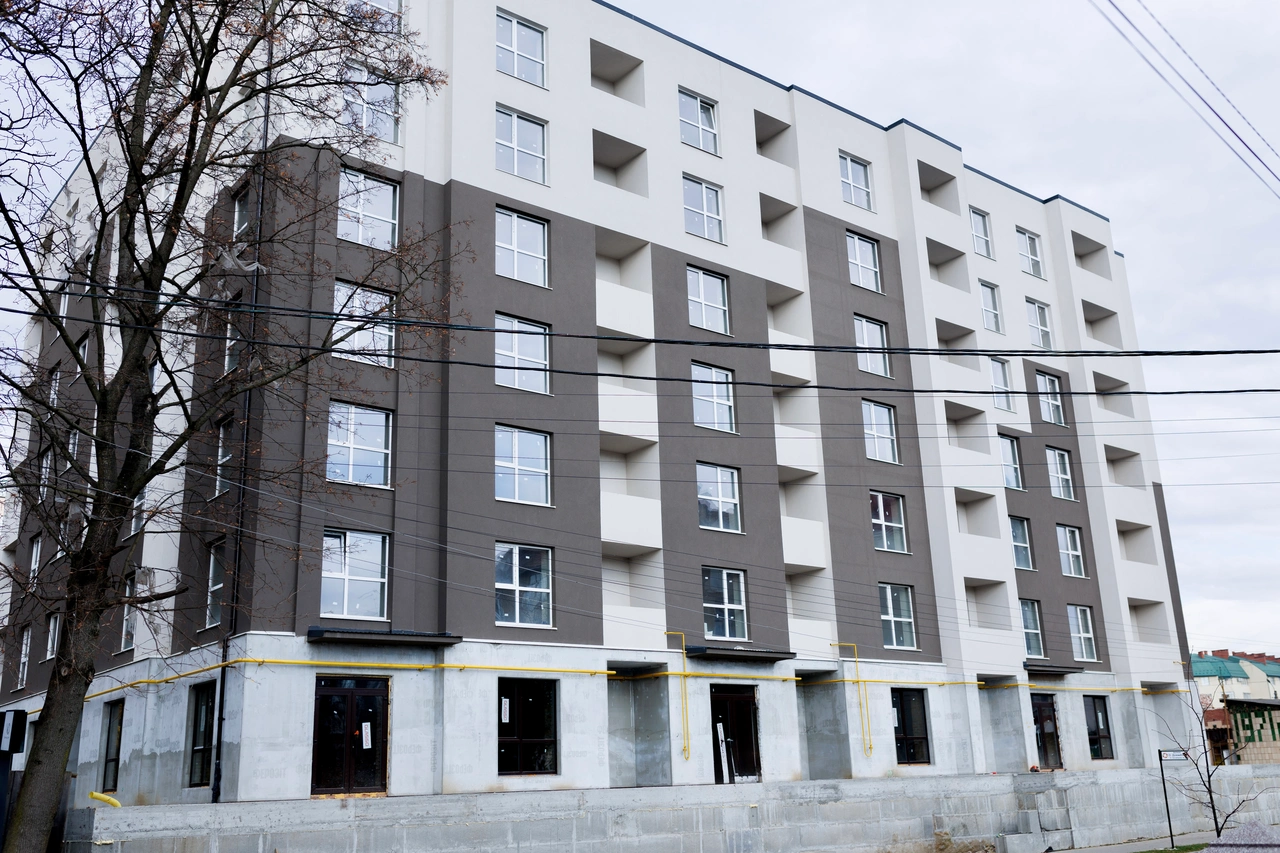

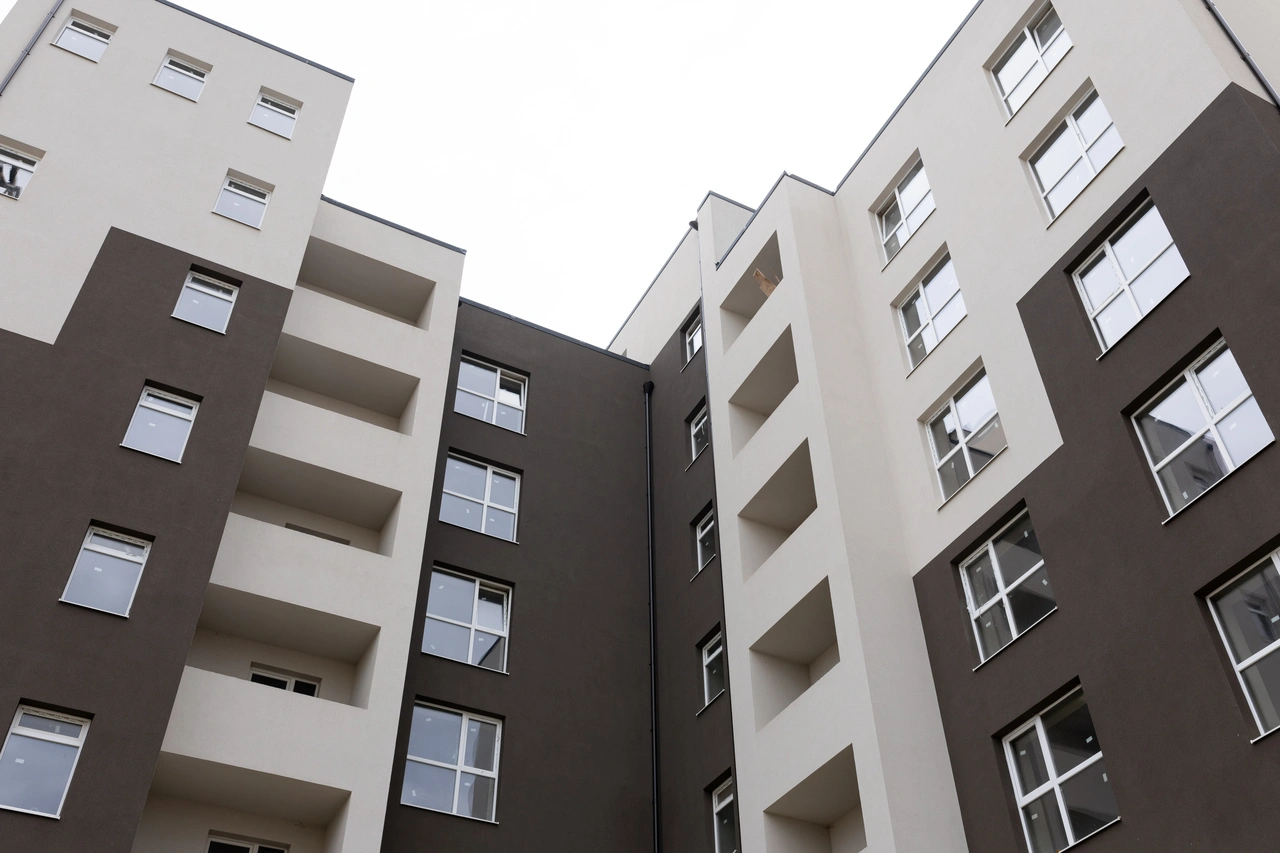

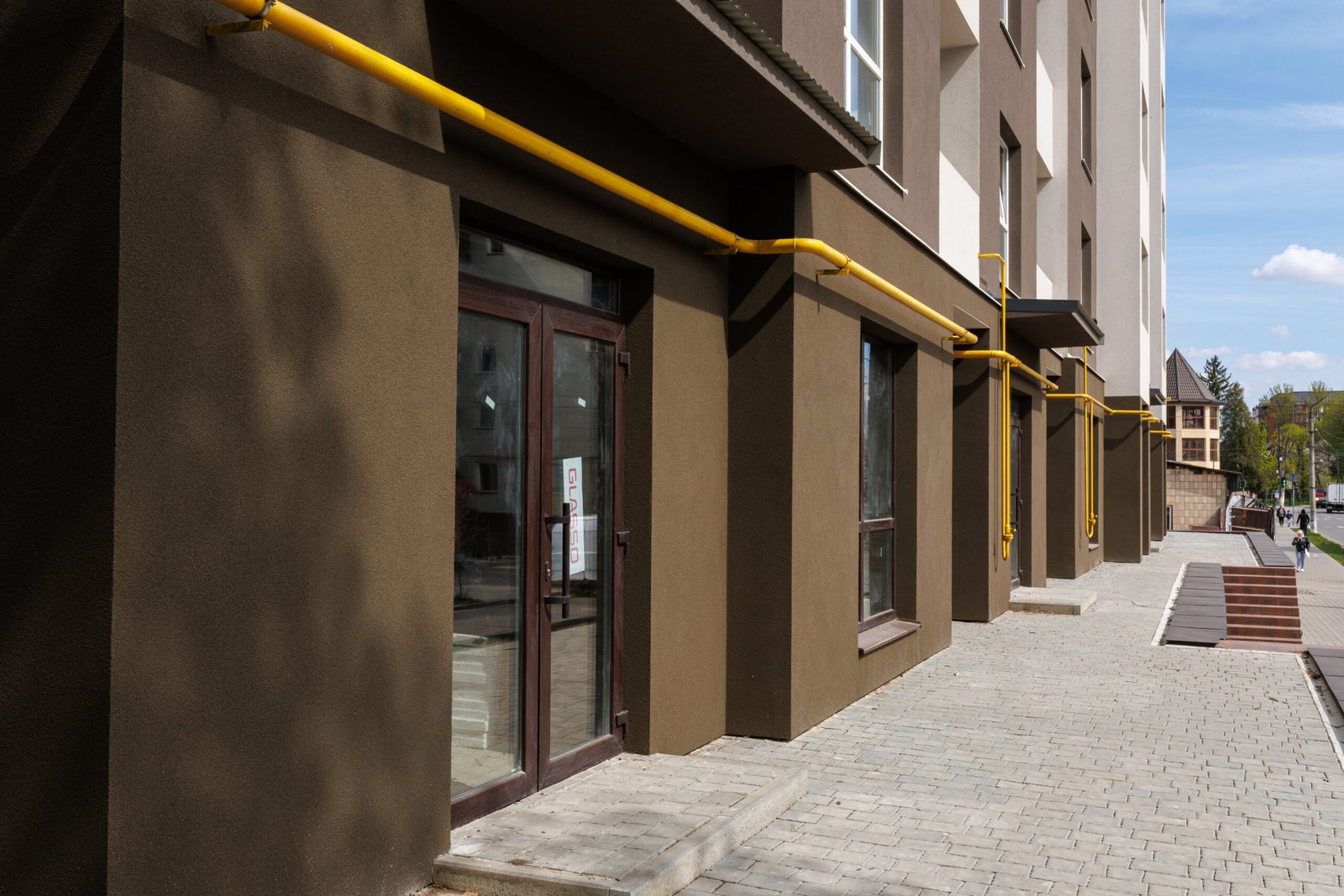

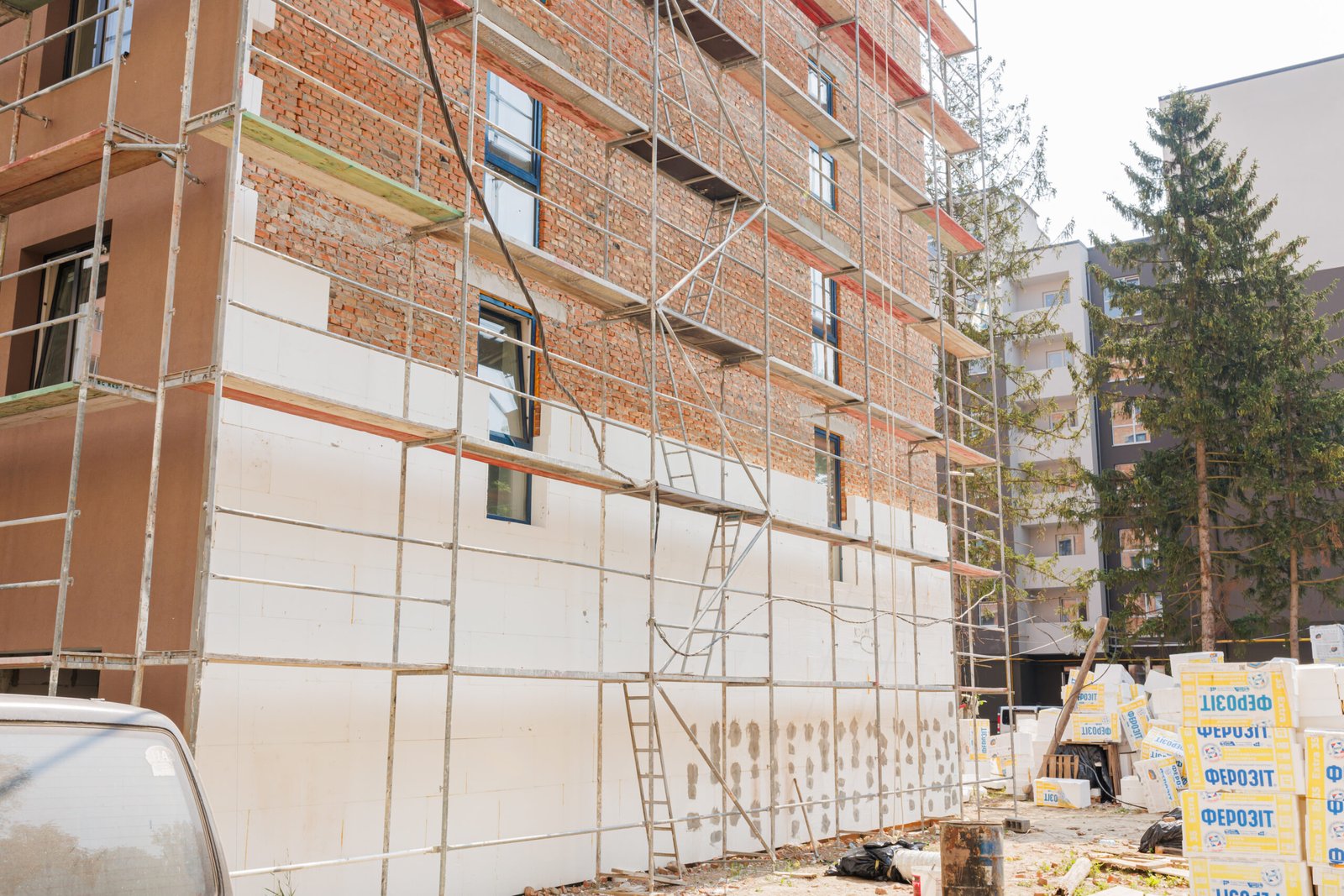

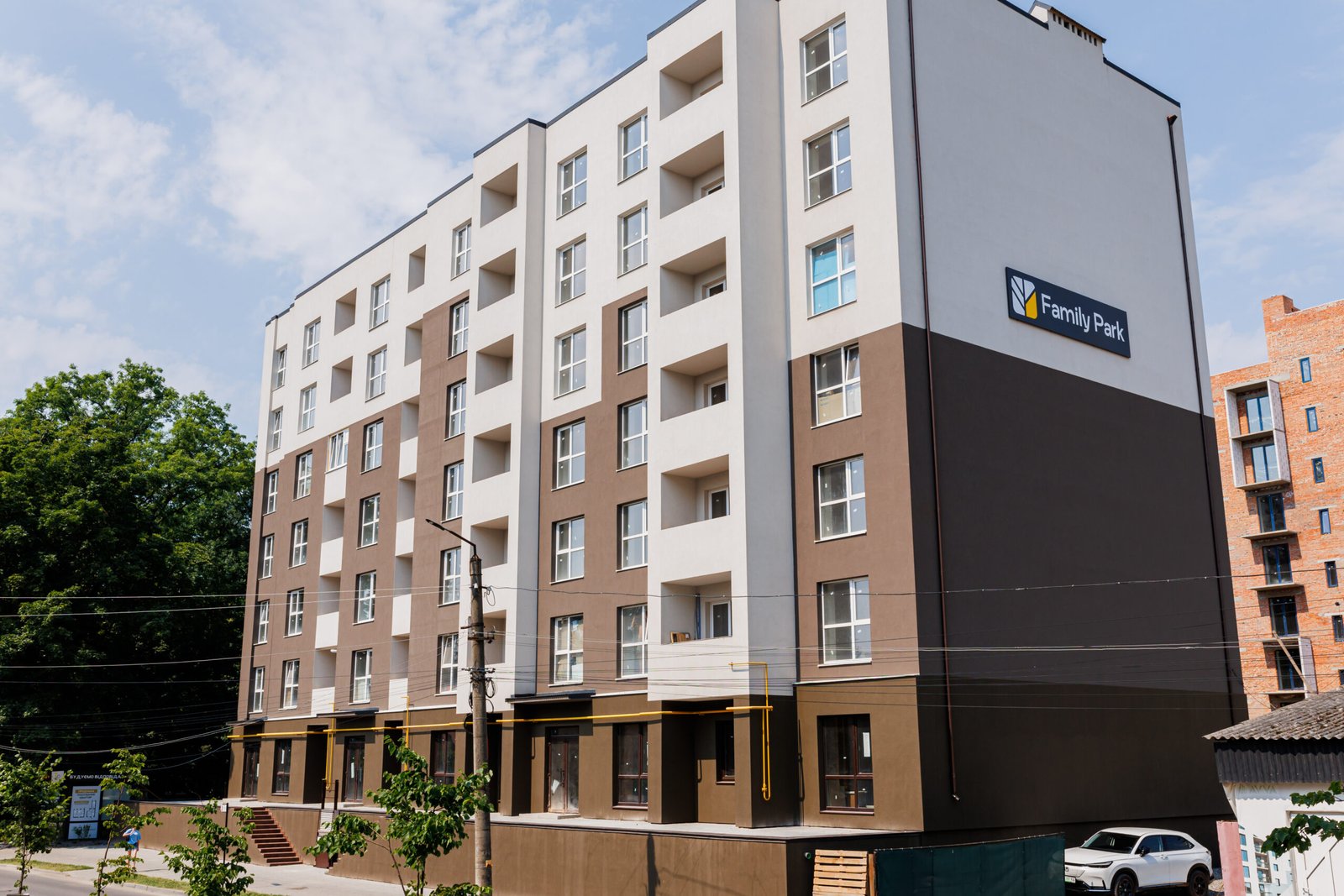

Зовнішні фасадні роботи виконано на 100%. Повністю завершено утеплення та оздоблення фасадів будинків.
Продовжується благоустрій території житлового комплексу. Укладено бруківку біля першого будинку з боку парку та позаду другого будинку. Тривають роботи з облаштування пішохідних зон і простору між будинками. Також встановлено нові огородження вздовж парку та по межі ділянки.

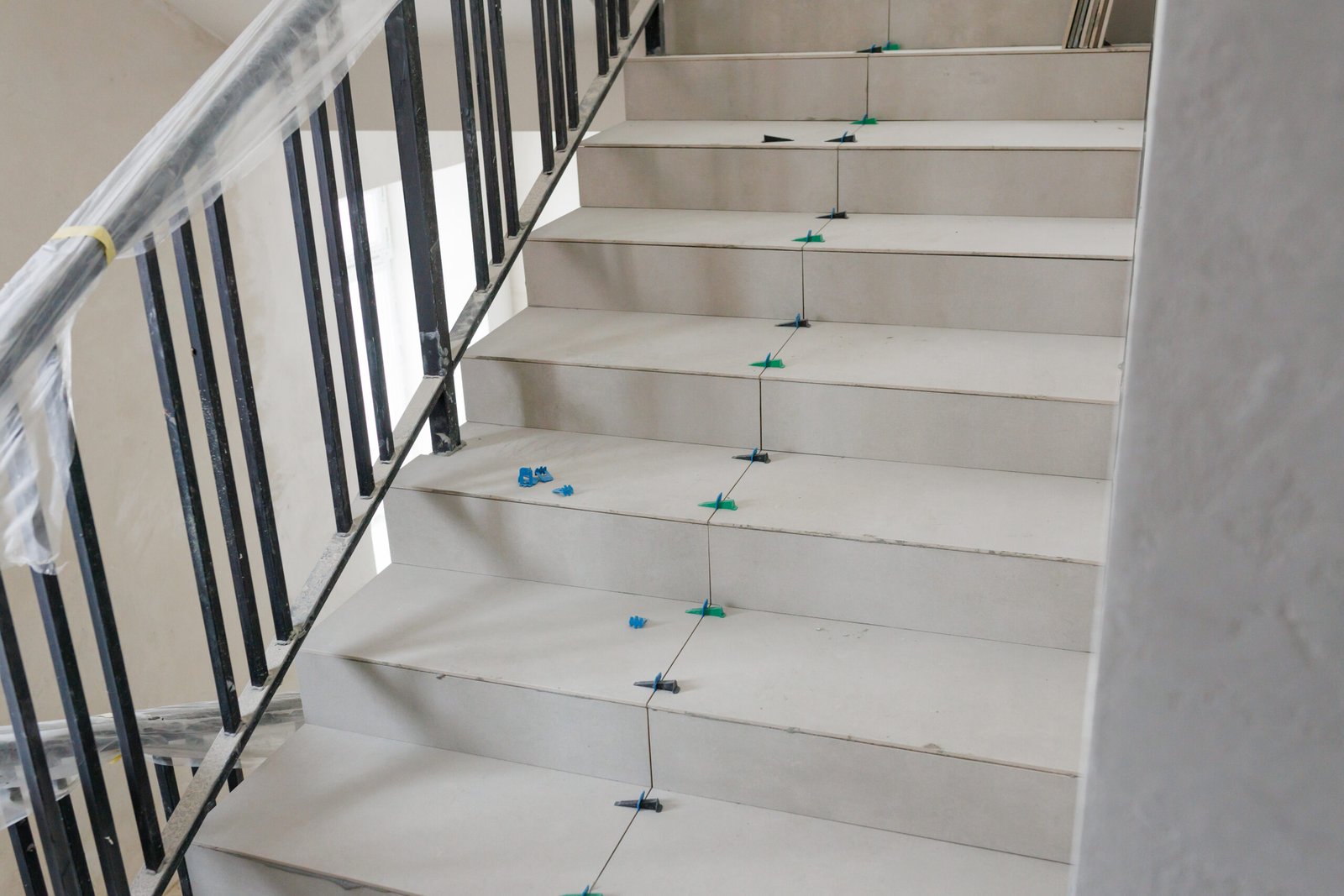

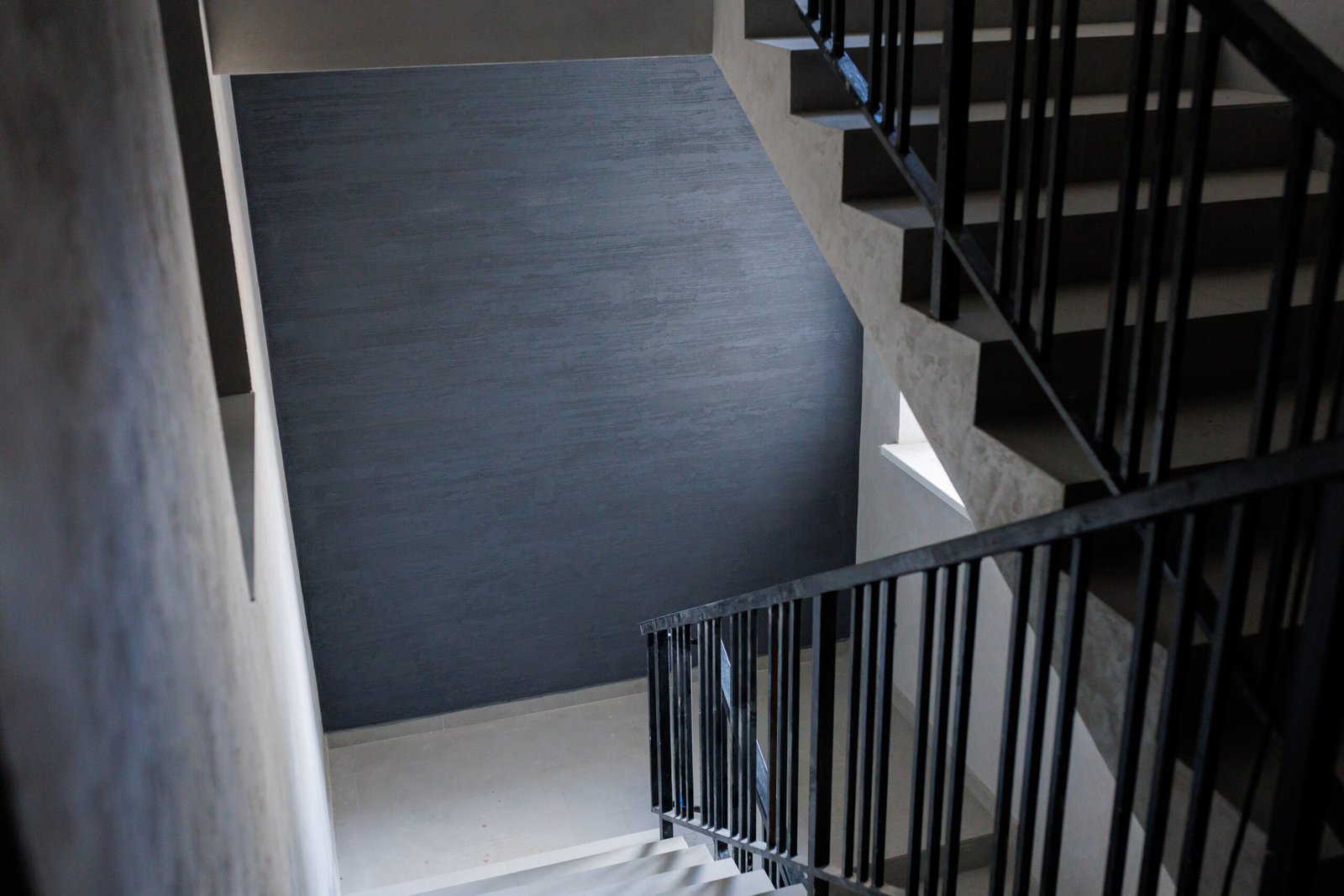

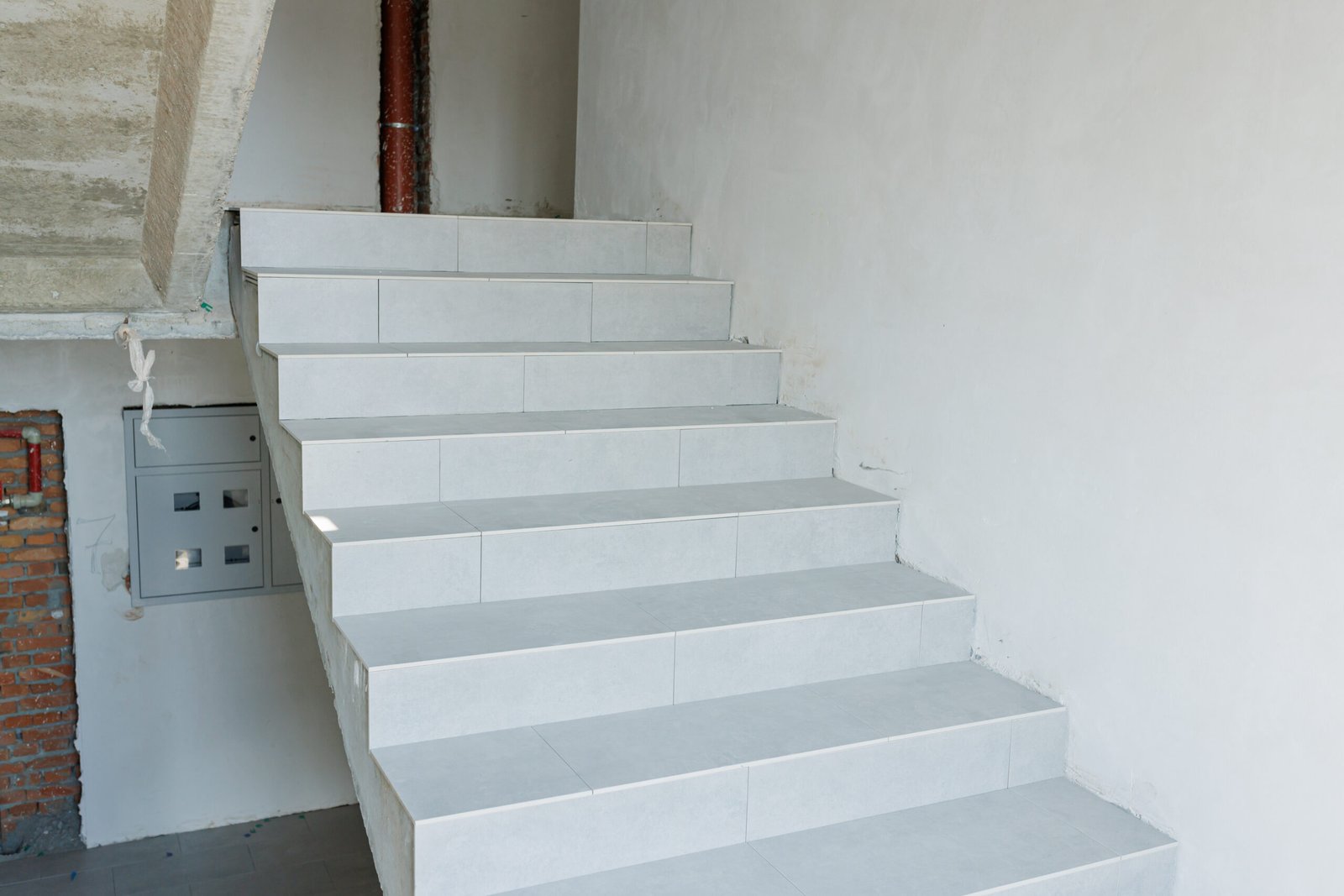

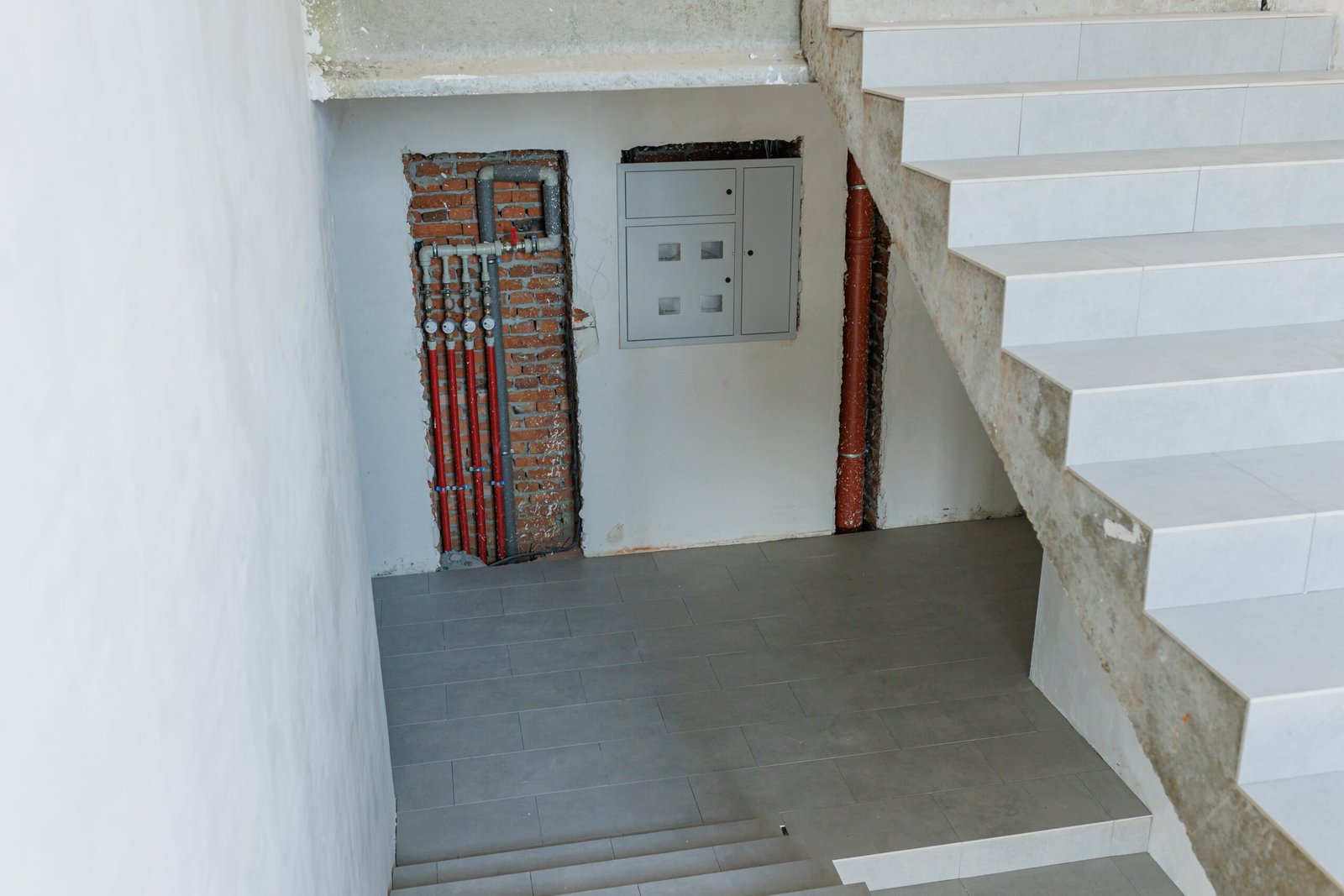

У другому під’їзді повністю завершено оздоблення холів і місць загального користування: виконано декоративне оздоблення стін, укладено підлогову плитку та встановлено вхідні двері до квартир.

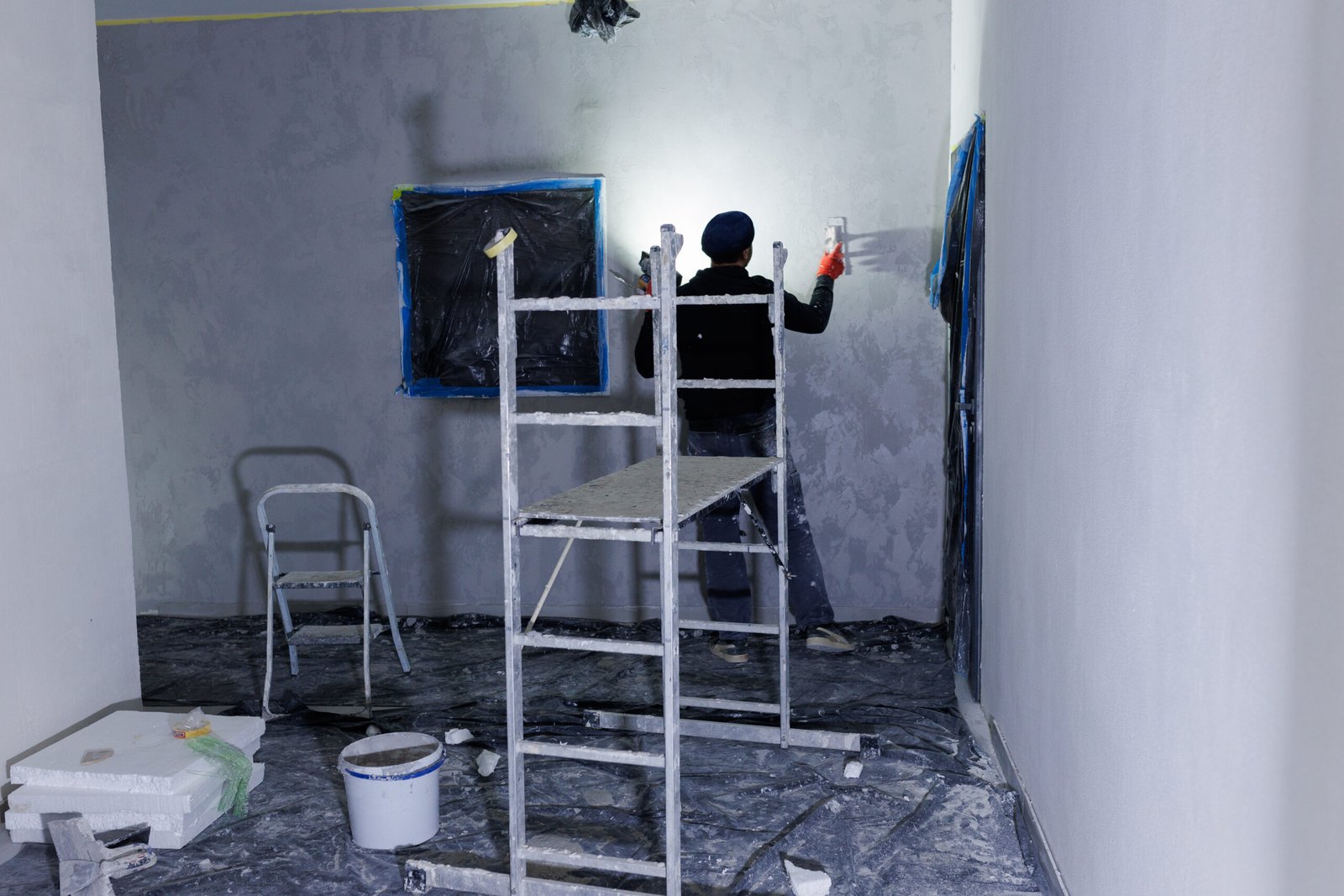

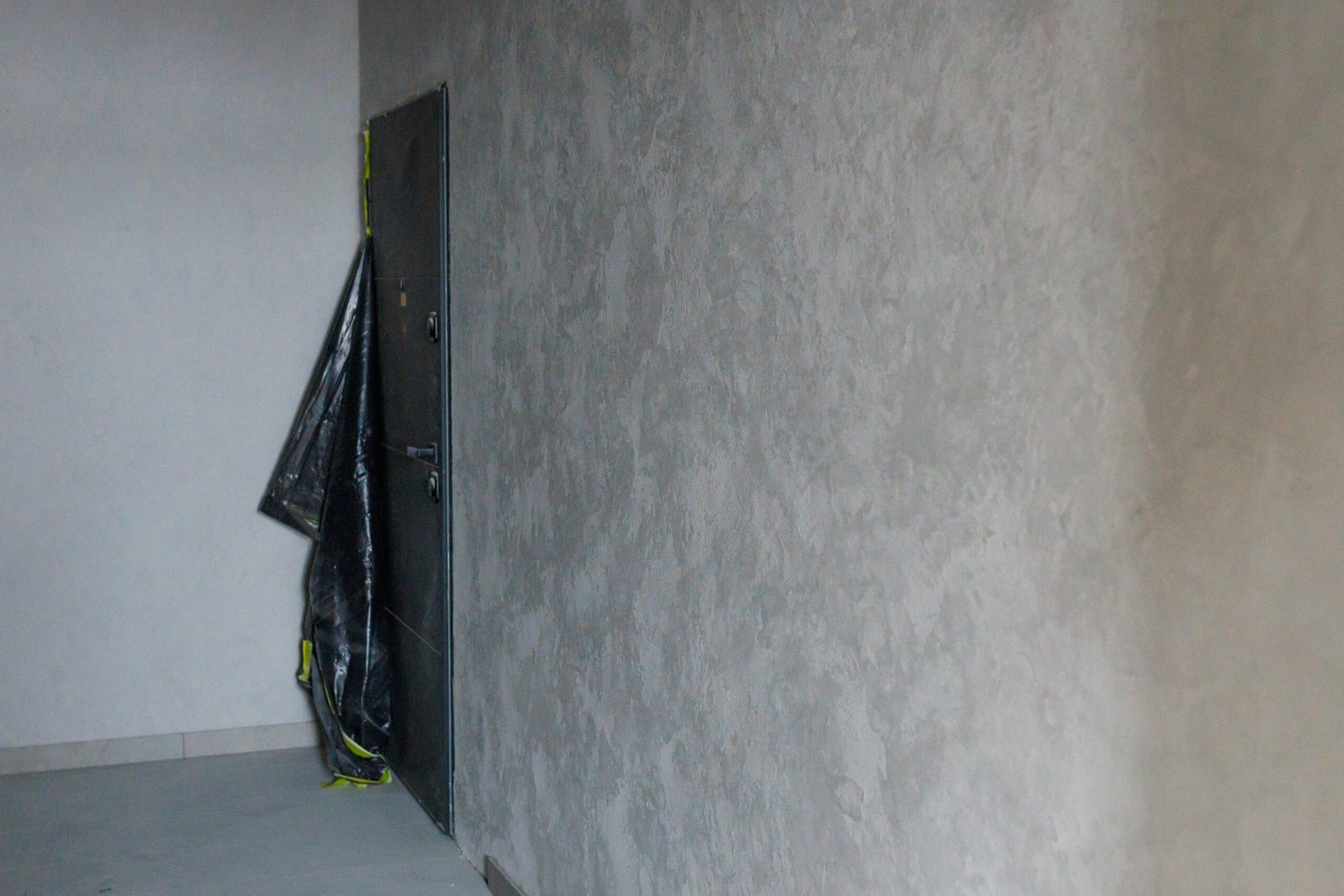

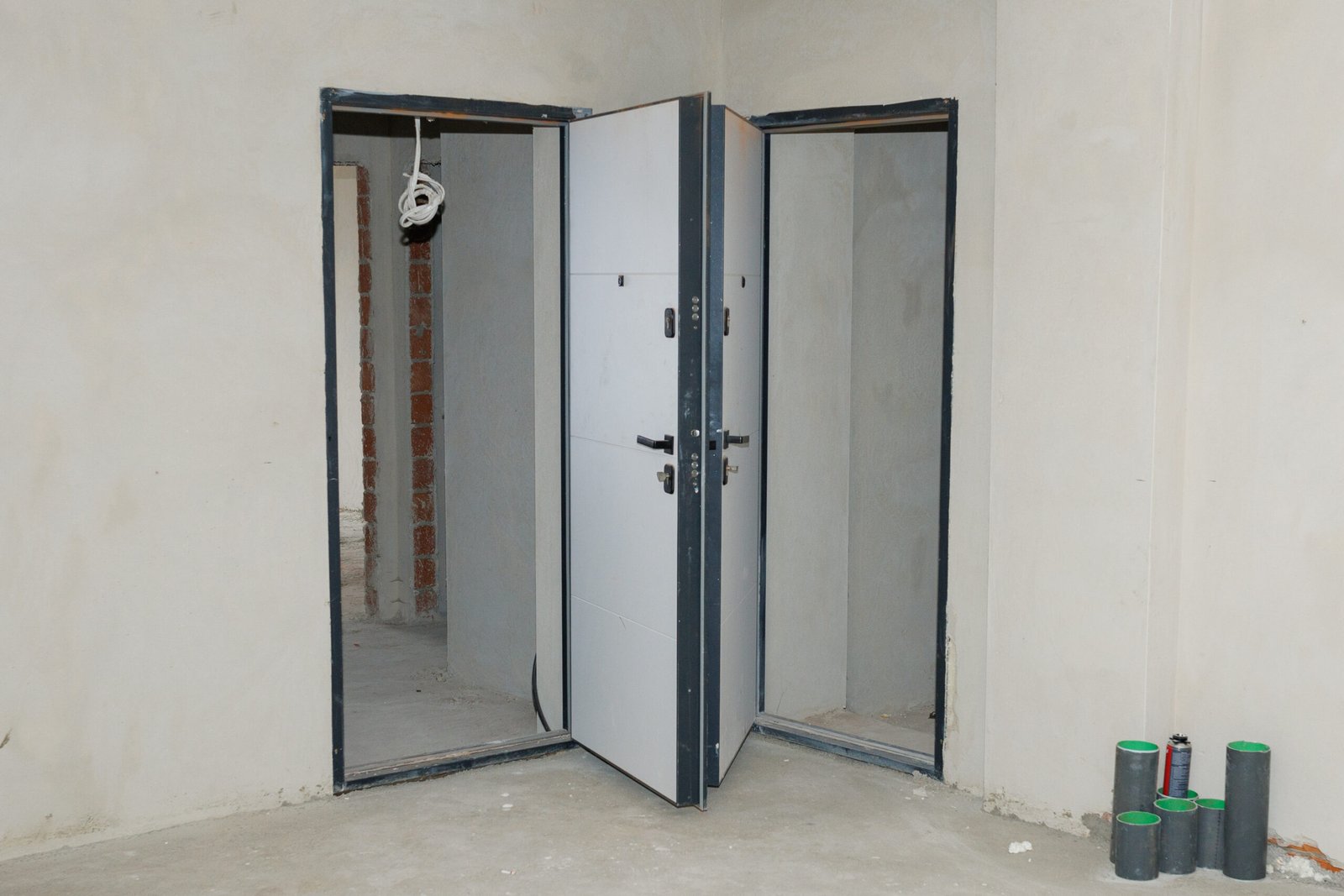

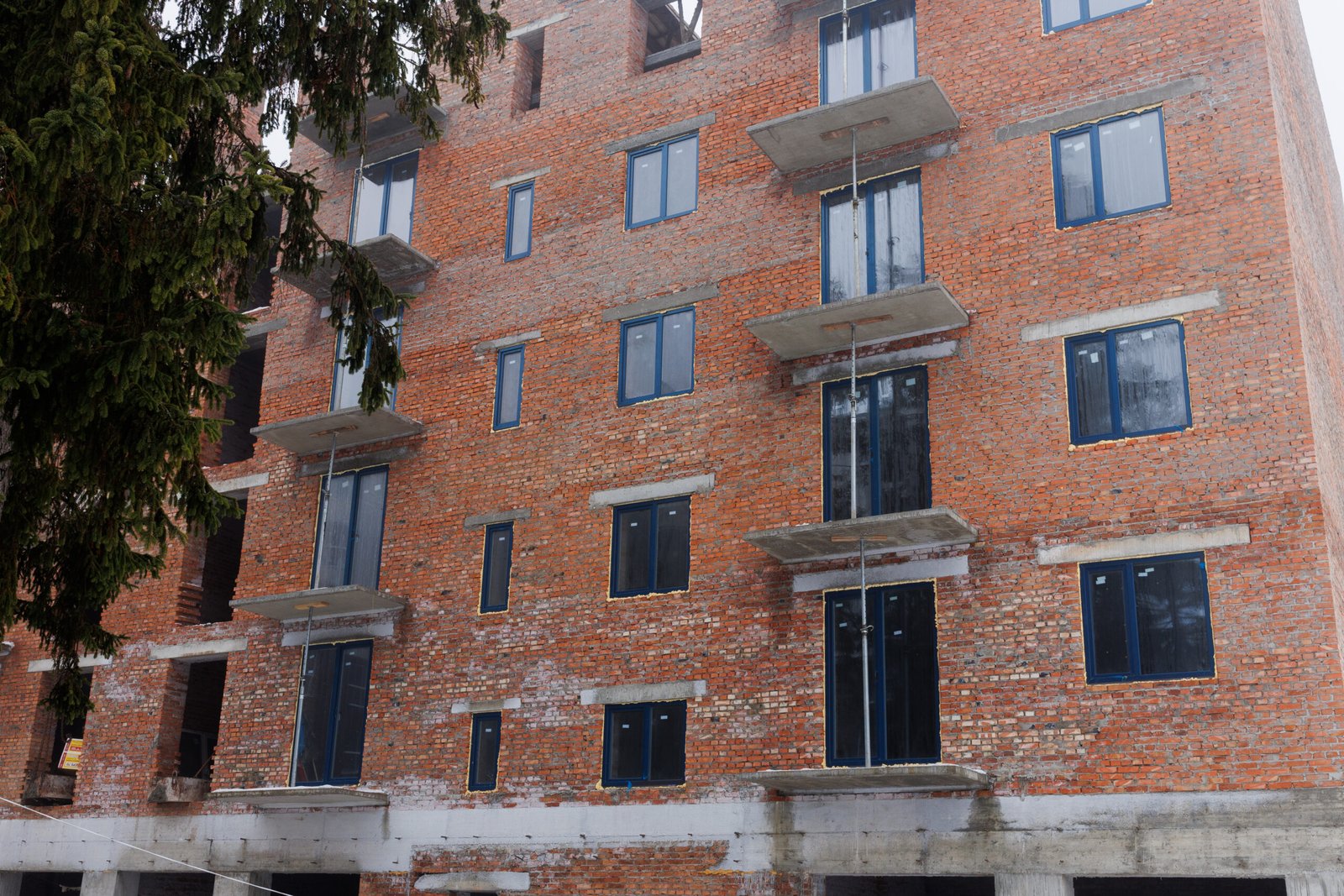

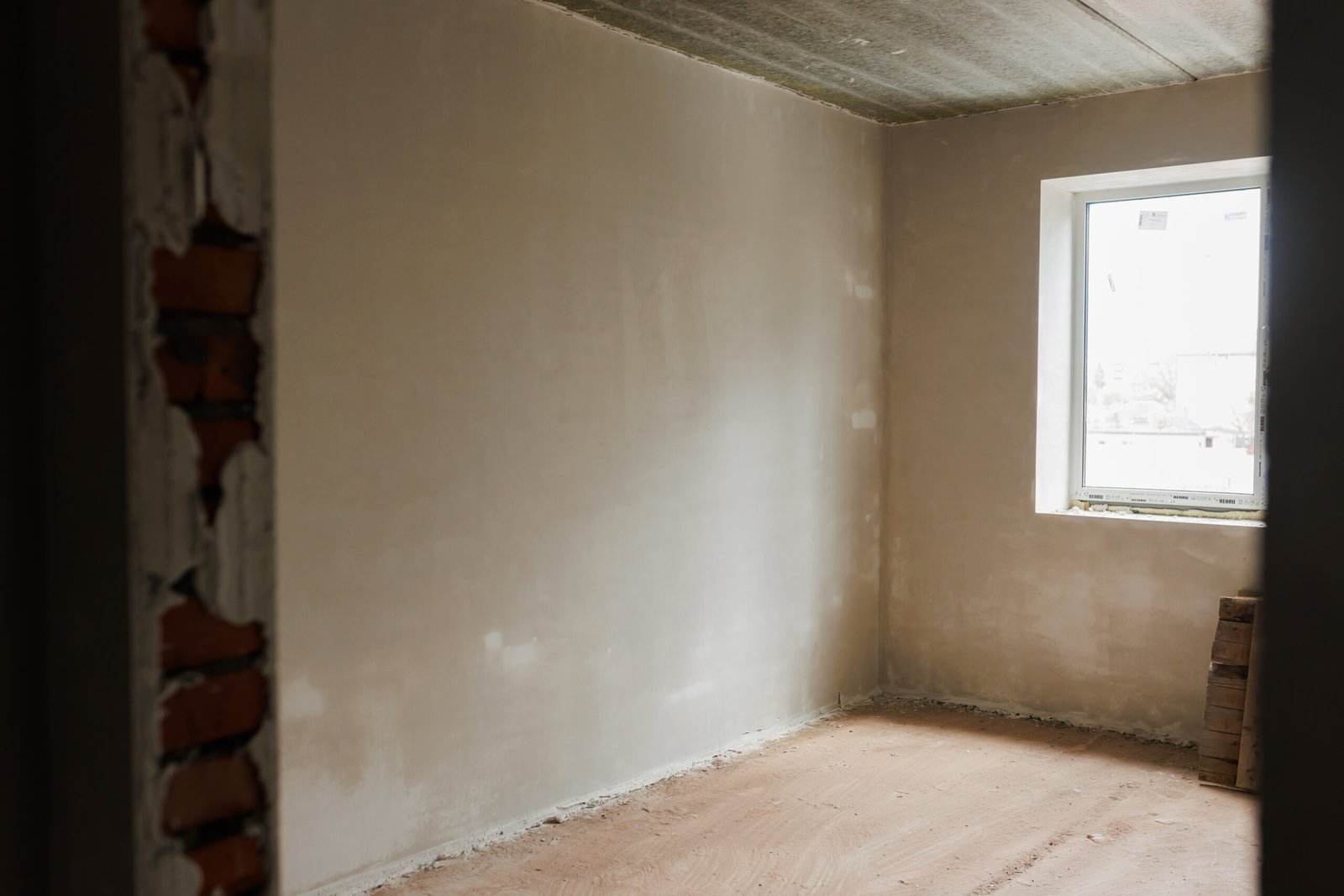

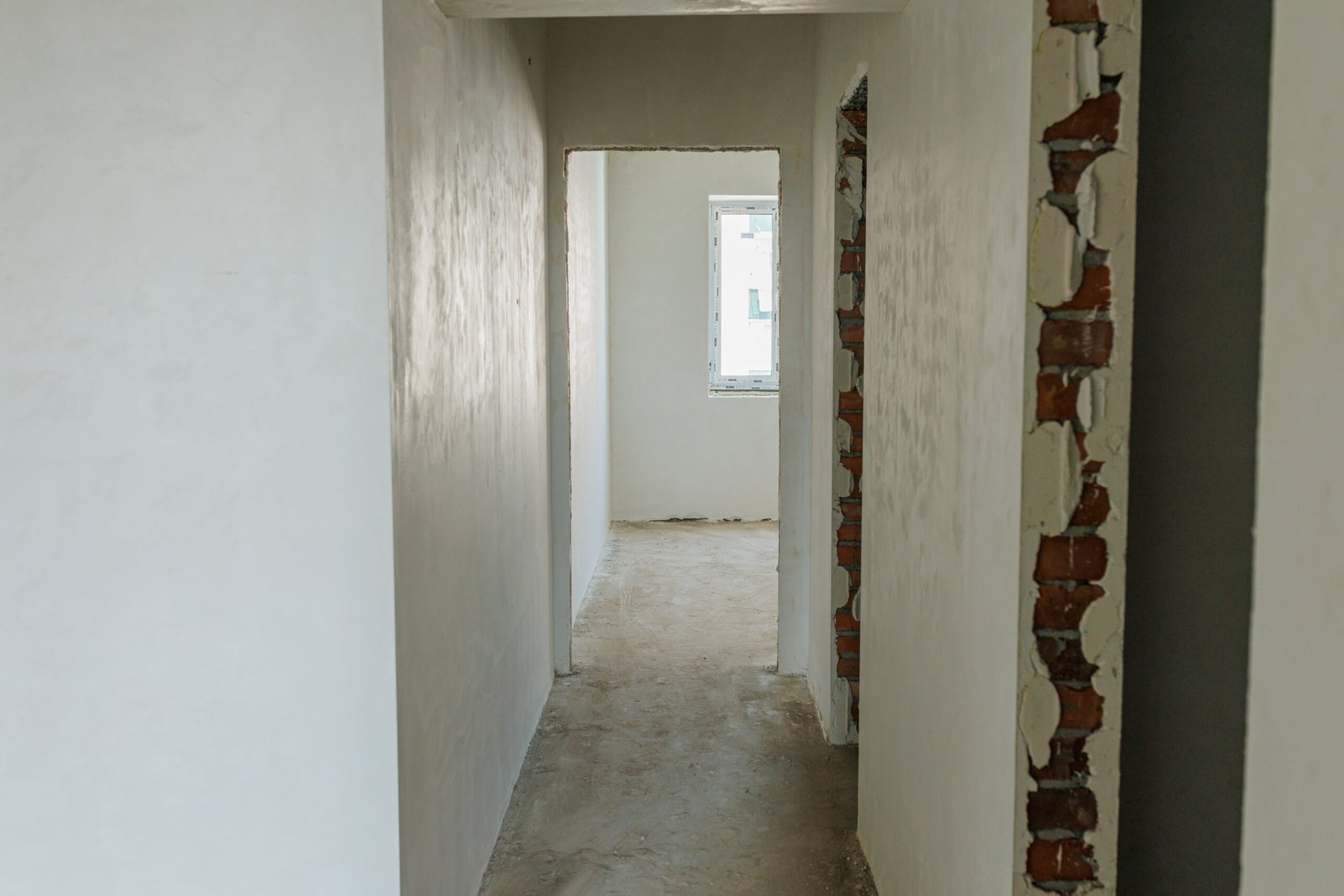

У першому під’їзді триває фінальний етап внутрішнього оздоблення на другому та третьому поверхах. На верхніх поверхах уже встановлено вхідні двері до квартир.
Хід будівництва за серпень–вересень 2026
У ЖК Family Park продовжуються роботи з оздоблення будинків та благоустрою території.

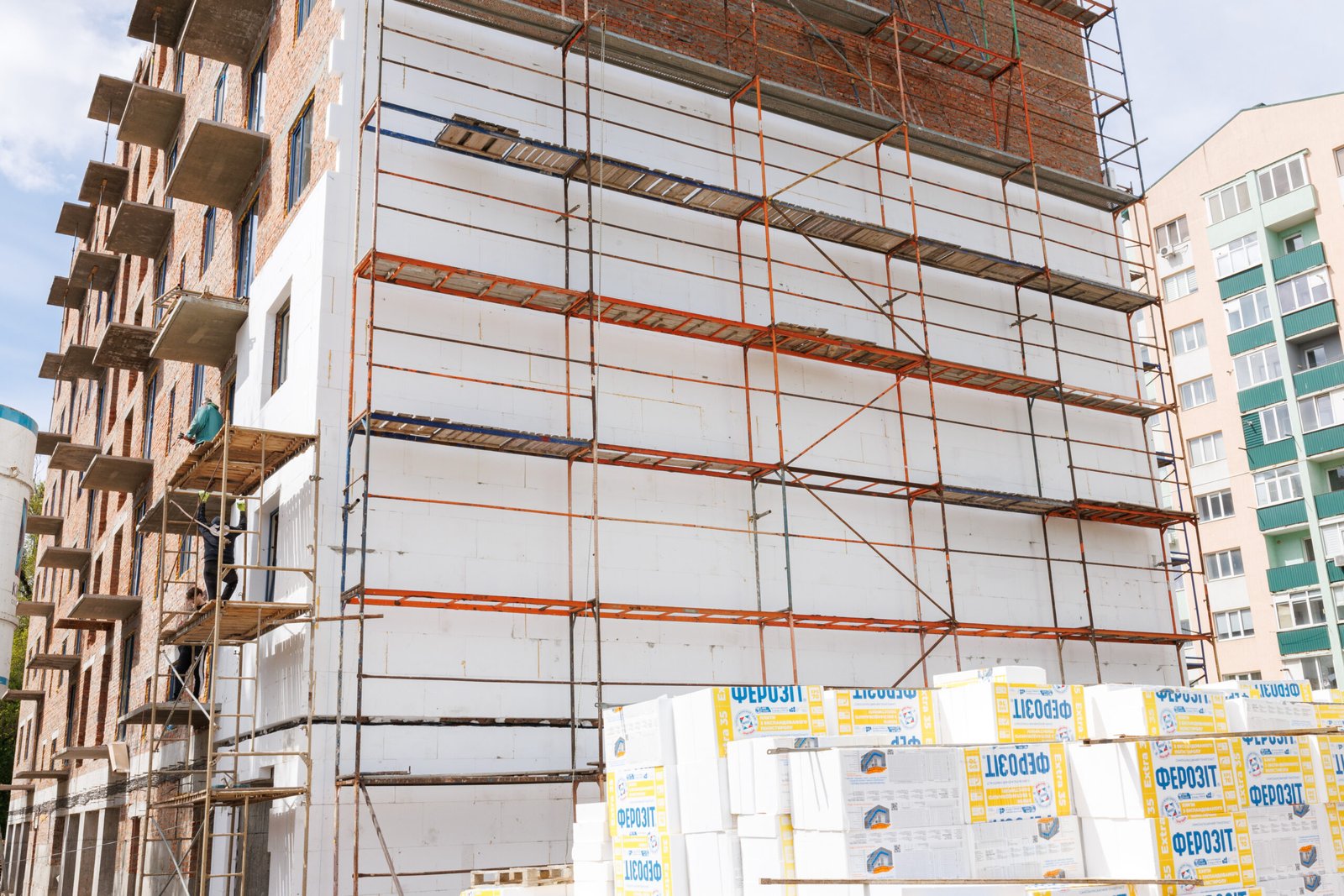

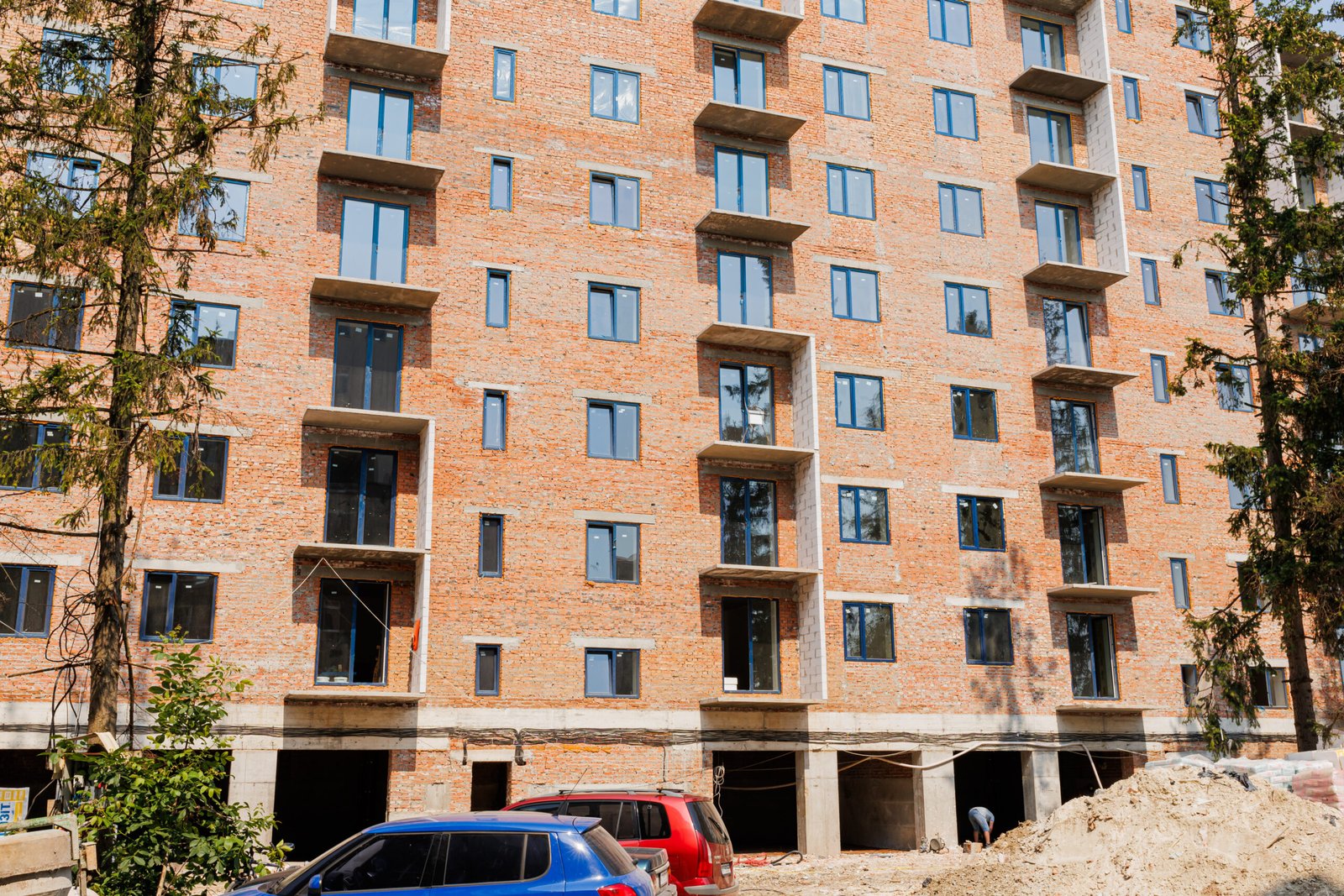

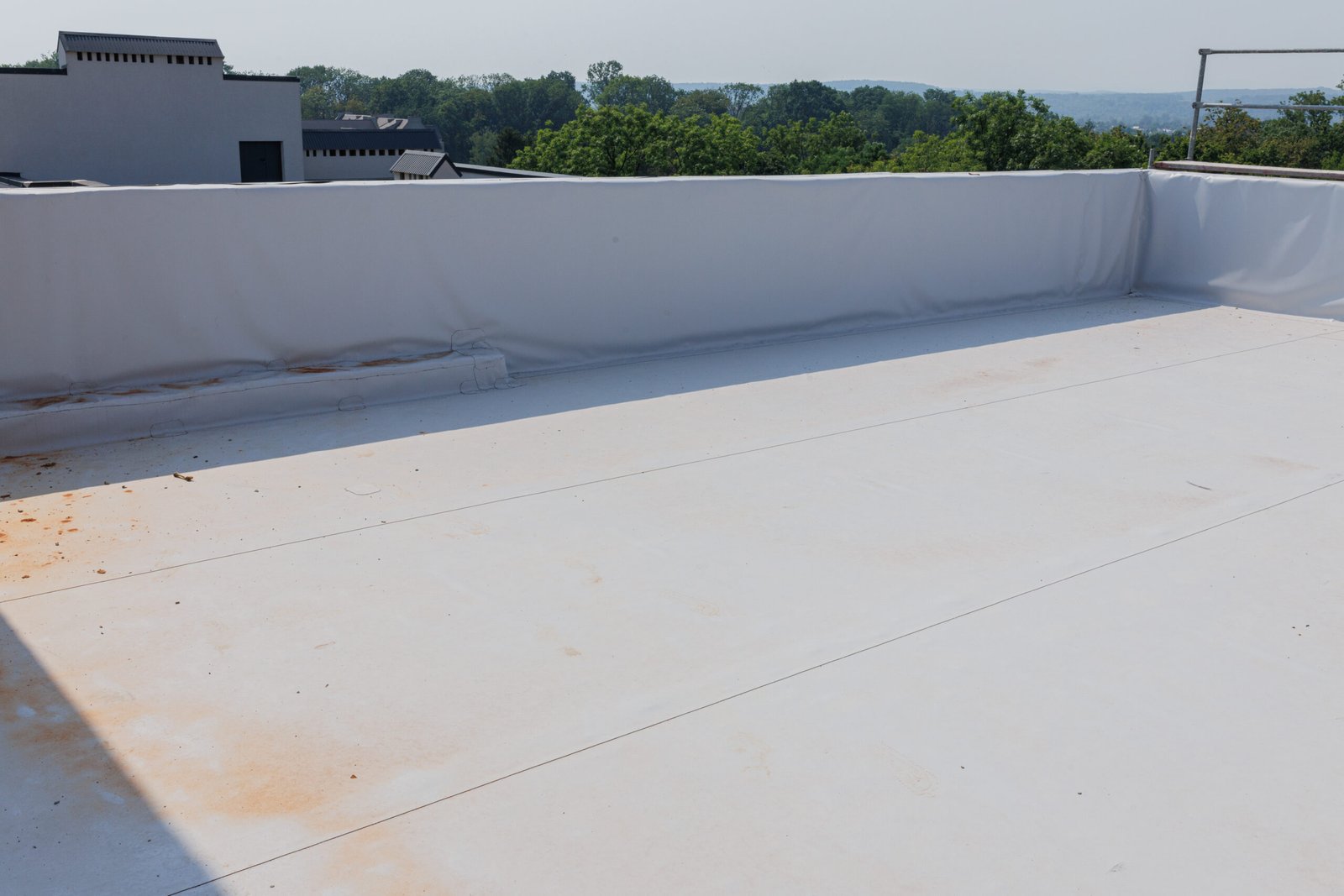

У другій черзі житлового комплексу фасадні роботи виконано на дві третини, розпочато фінальний етап оздоблення. У другому під’їзді завершено укладання плитки в місцях загального користування та декоративне оздоблення стін. Штукатурні та покрівельні роботи виконано на 100%.

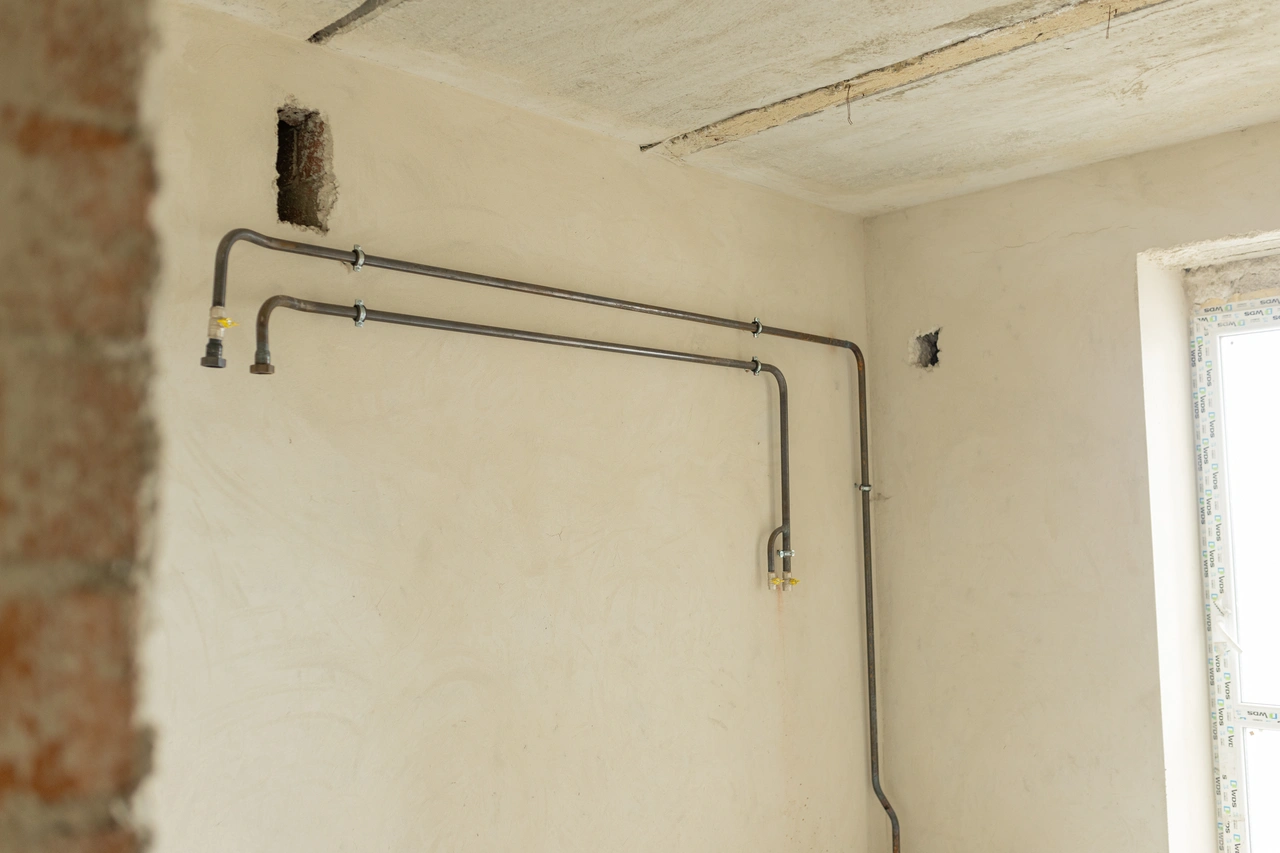

Також встановлено 20 гаражних воріт і повністю завершено роботи з прокладання інженерних комунікацій. Паралельно триває облаштування прибудинкової території: встановлено стовпчики вздовж майбутнього парку, продовжуються роботи з монтажу бордюрів та укладання тротуарної плитки.
Хід будівництва за травень–червень 2026
У першій черзі Family Park завершено декоративне оздоблення стін у двох під’їздах та основні будівельні роботи. Встановлено інклюзивний підйомник біля комерційних приміщень, триває благоустрій території.

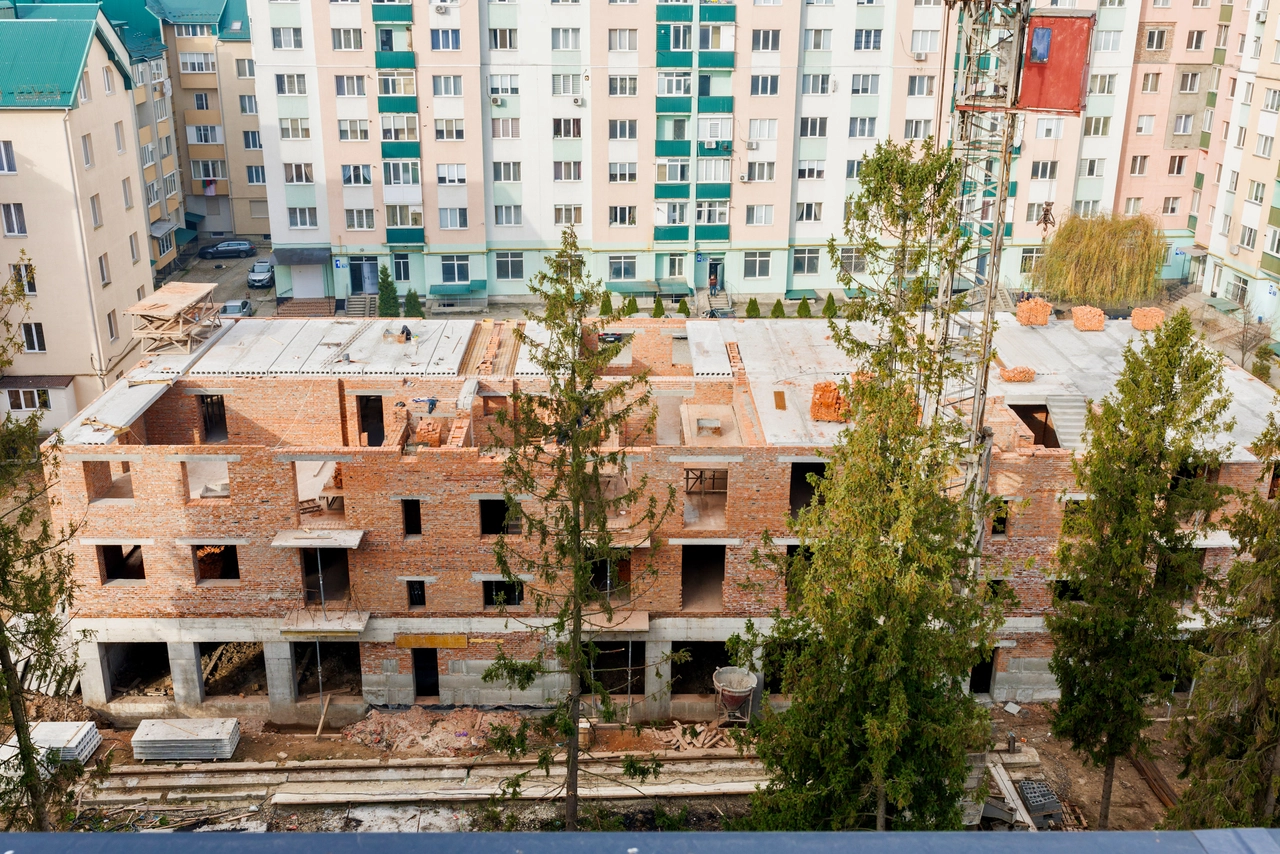

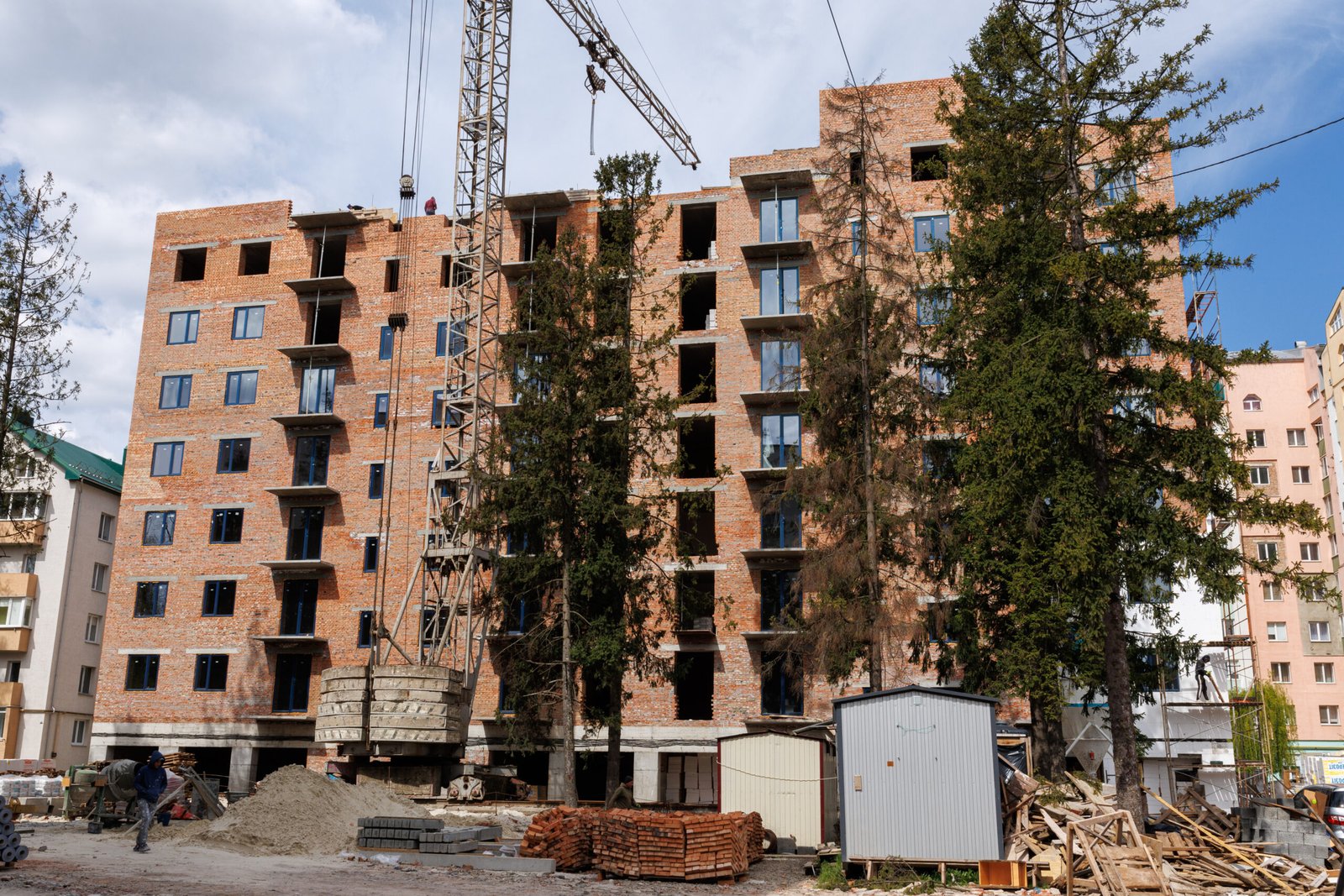

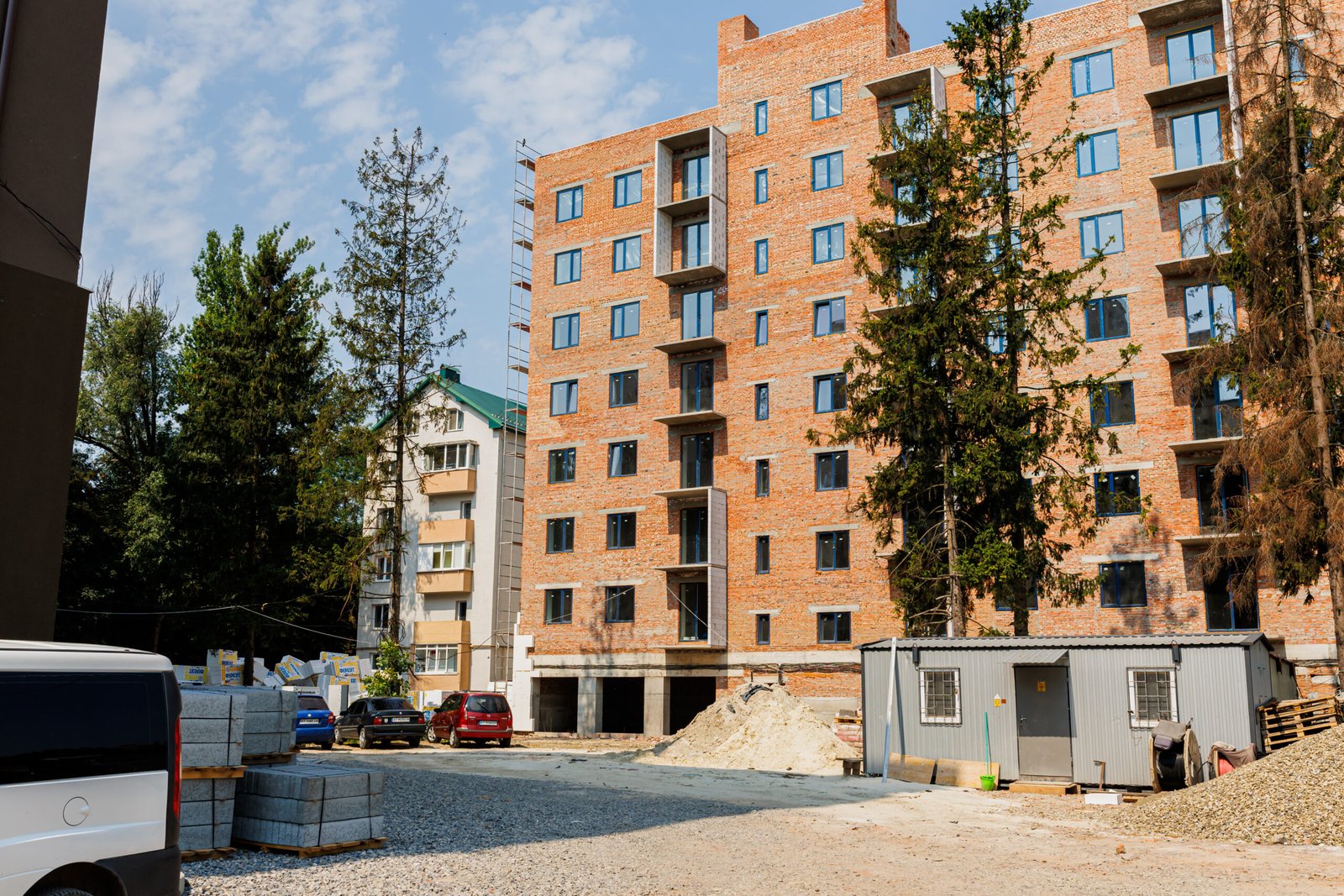

У другій черзі повністю зведено 8 поверхів і завершено перекриття даху. У першому та другому під’їздах виконано внутрішні перегородки відповідно до планувань квартир. У другому під’їзді тривають штукатурні роботи — готові вже три поверхи. Паралельно команда переходить до наступних етапів внутрішнього оздоблення.
Хід будівництва за лютий–квітень

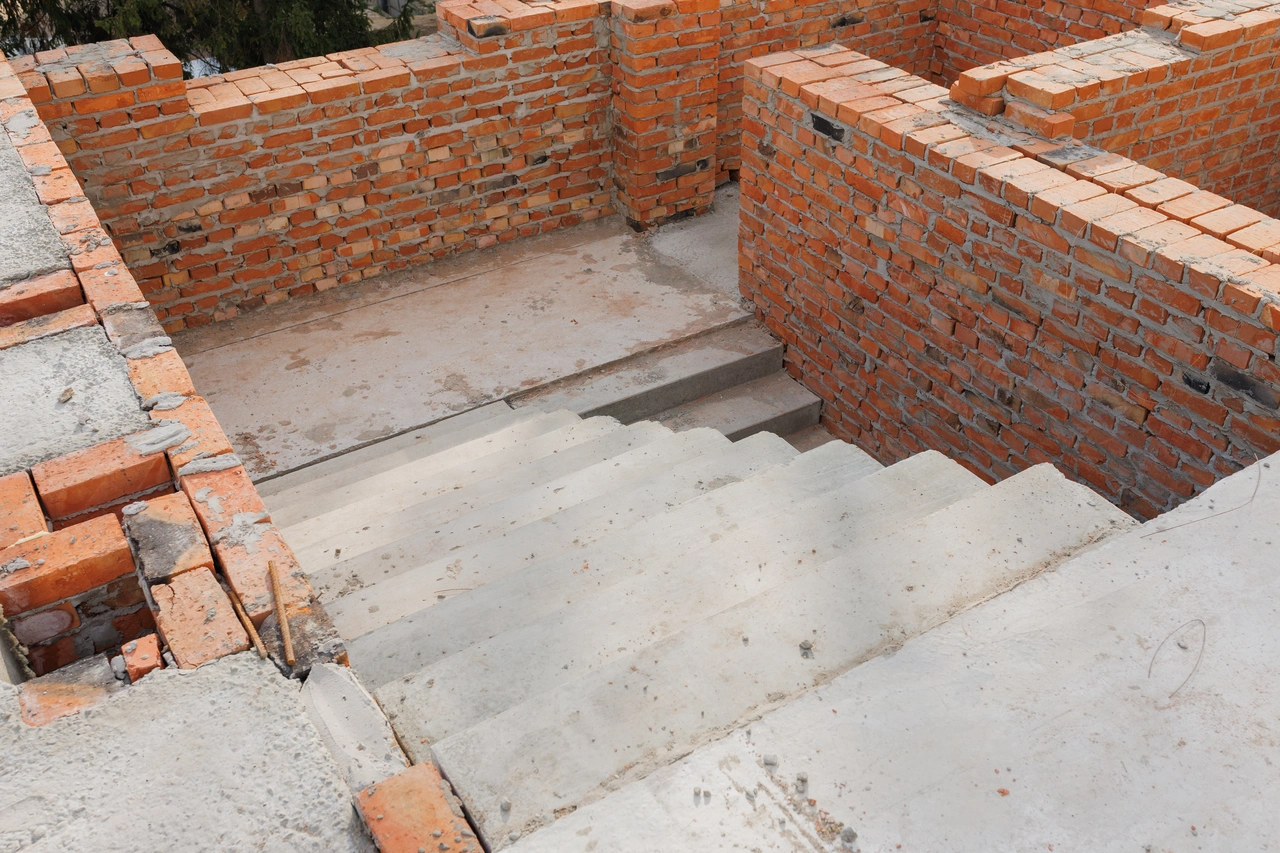

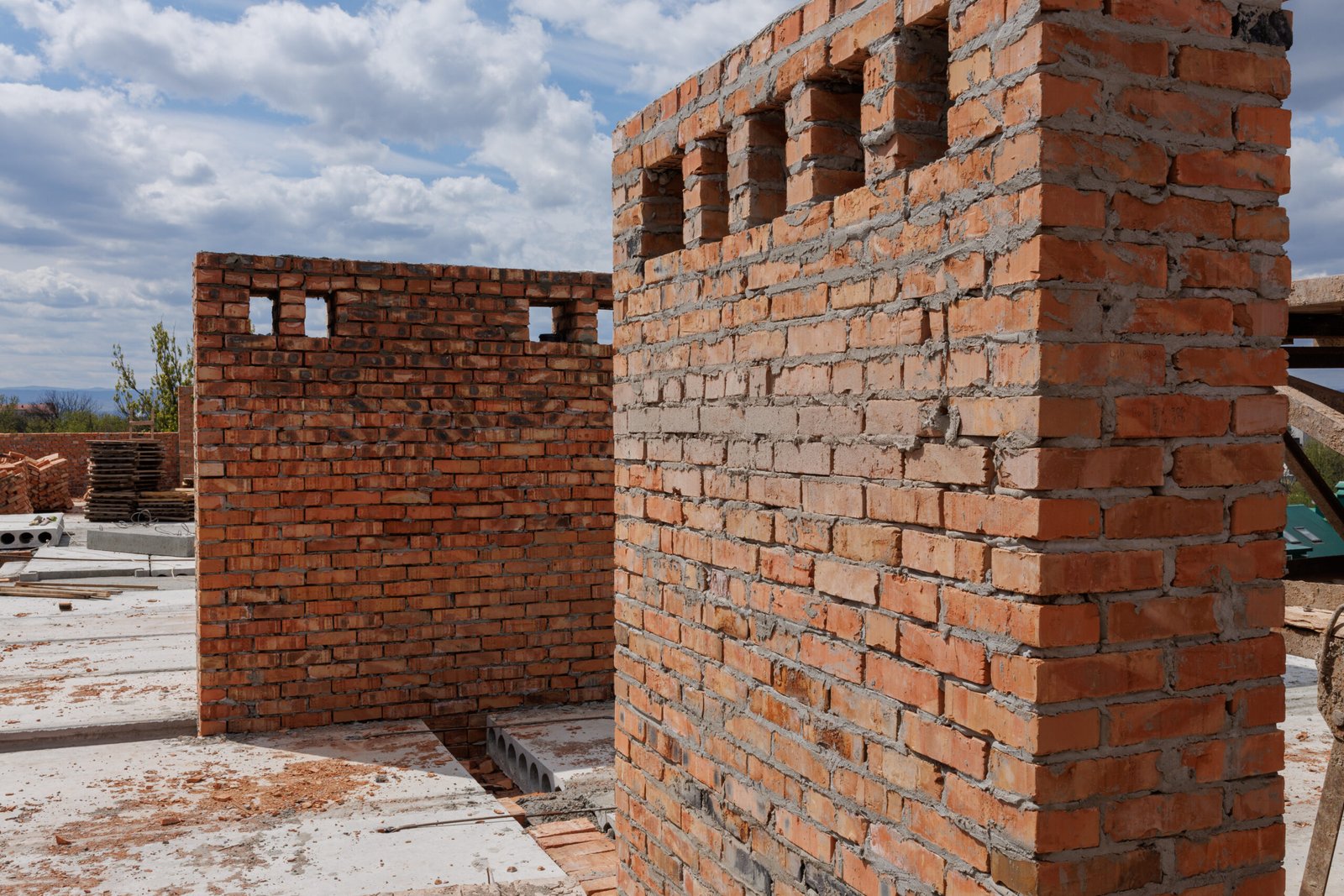

У І черзі завершено основні будівельні роботи та декоративне оздоблення стін у двох під’їздах. Облаштовано сходи на стилобат, викладено бруківку та продовжуються роботи з благоустрою території.

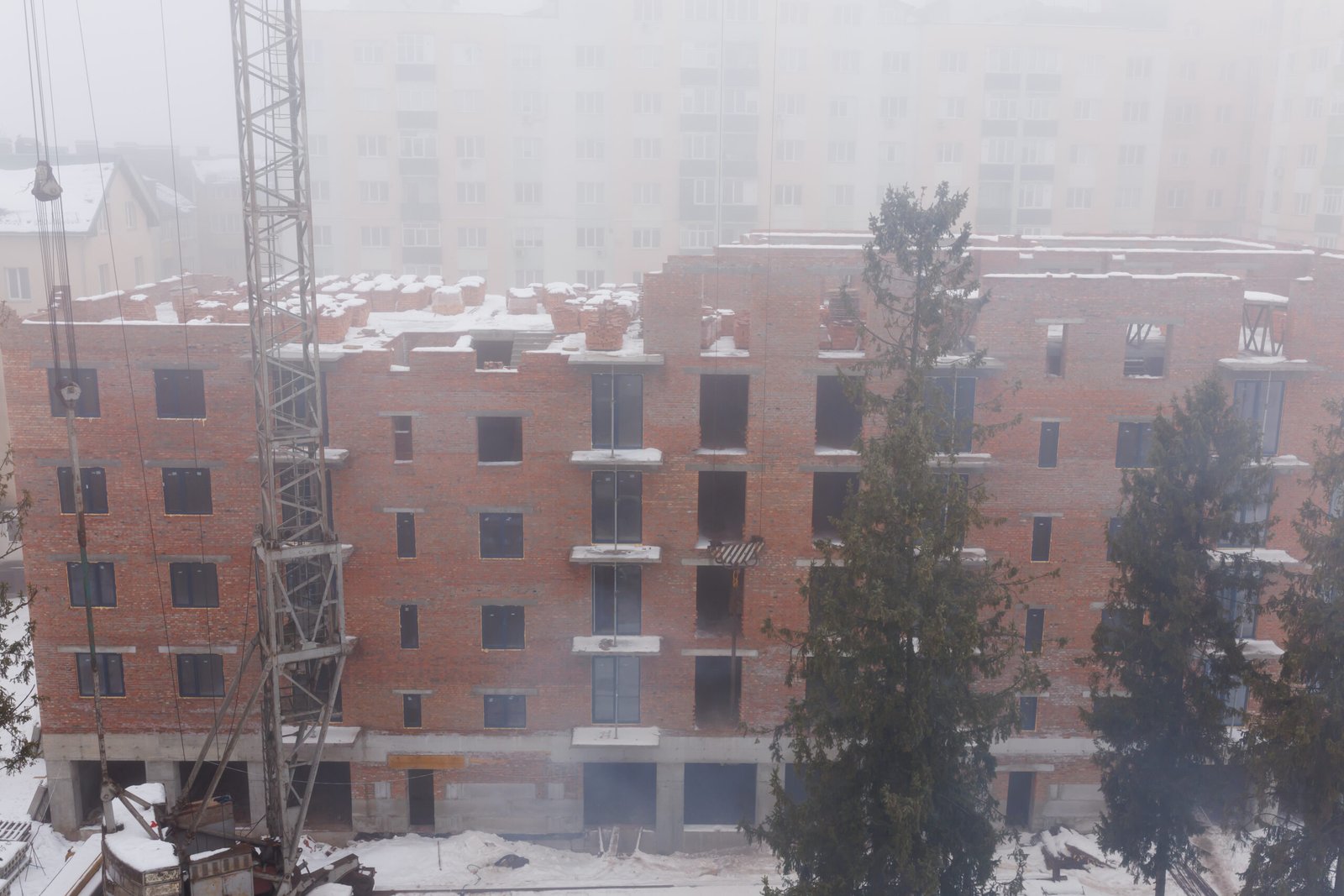

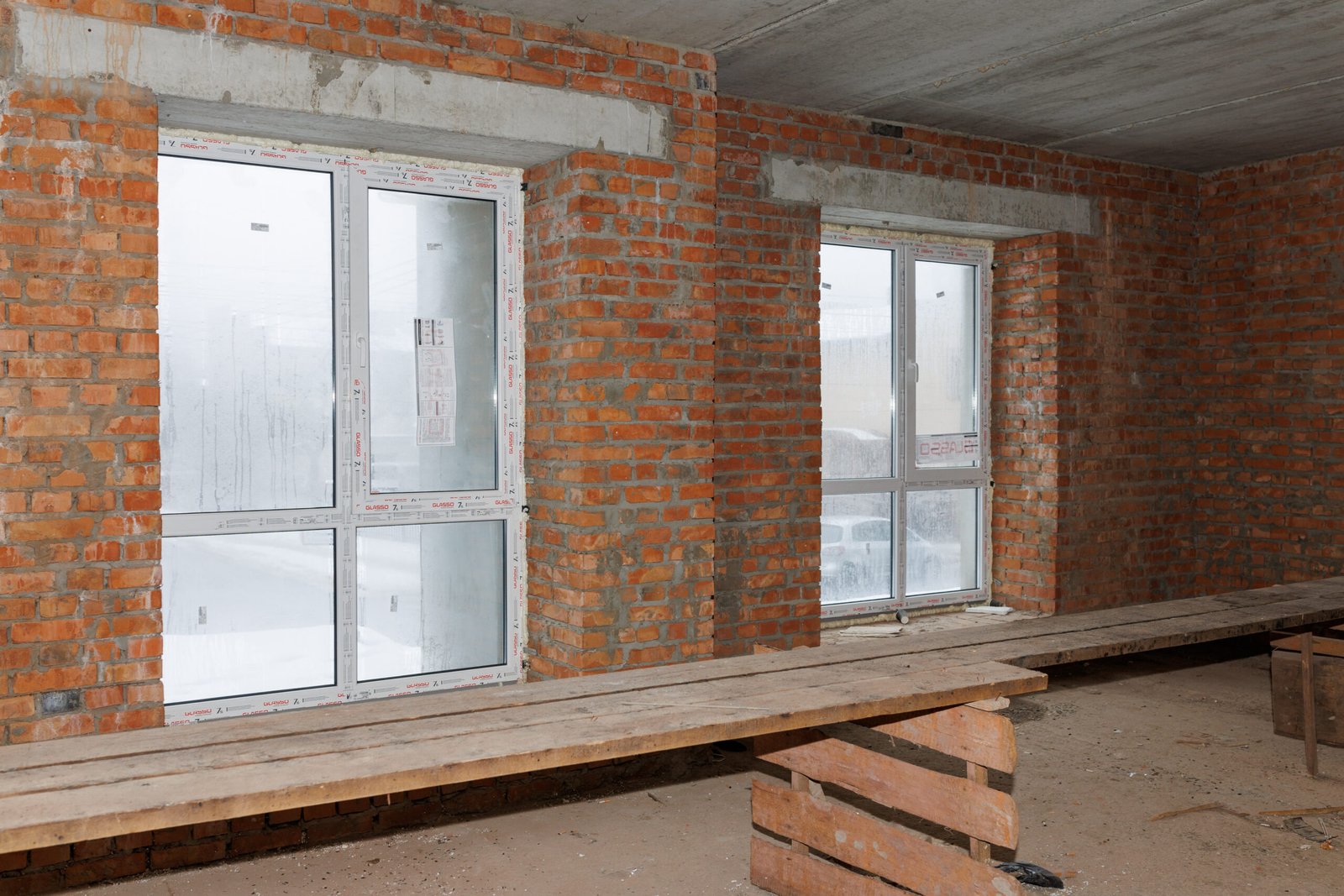

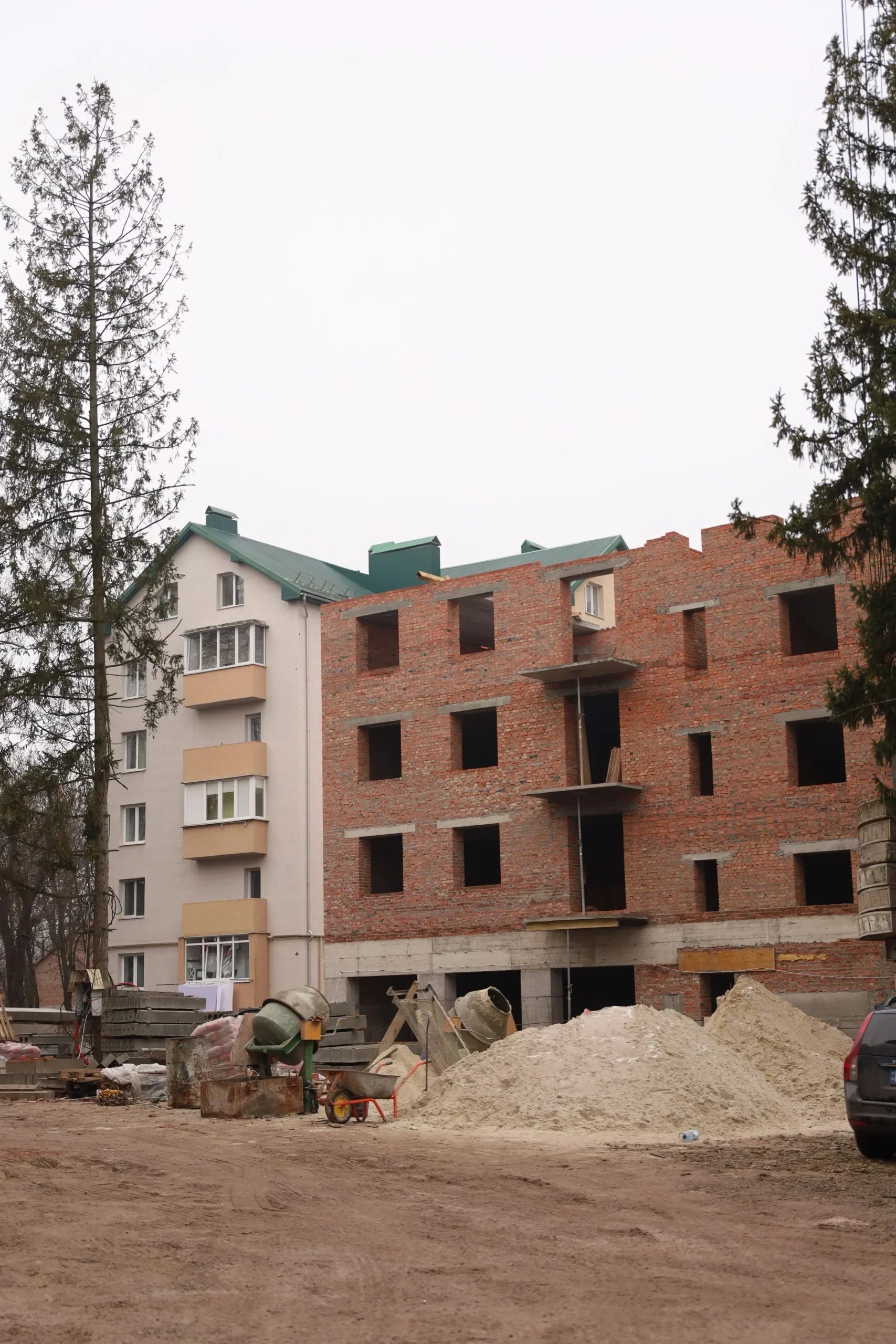

У ІІ черзі повністю зведено 8 поверхів будинку та завершено перекриття даху. У першому та другому під’їздах виконано внутрішні перегородки відповідно до планувань квартир, тривають штукатурні роботи та розпочато наступні етапи внутрішнього оздоблення.
Також стартували роботи з утеплення фасаду, а будинок поступово набуває завершеного вигляду.
Звіт за грудень і січень
I черга:

• встановлено газові лічильники у квартирах;
• у підʼїзді викладено плитку та пофарбовано стіни.
ІI черга:
• завершено 5-й поверх;
• виконано скління пʼяти поверхів;
• зроблено монолітне перекриття;

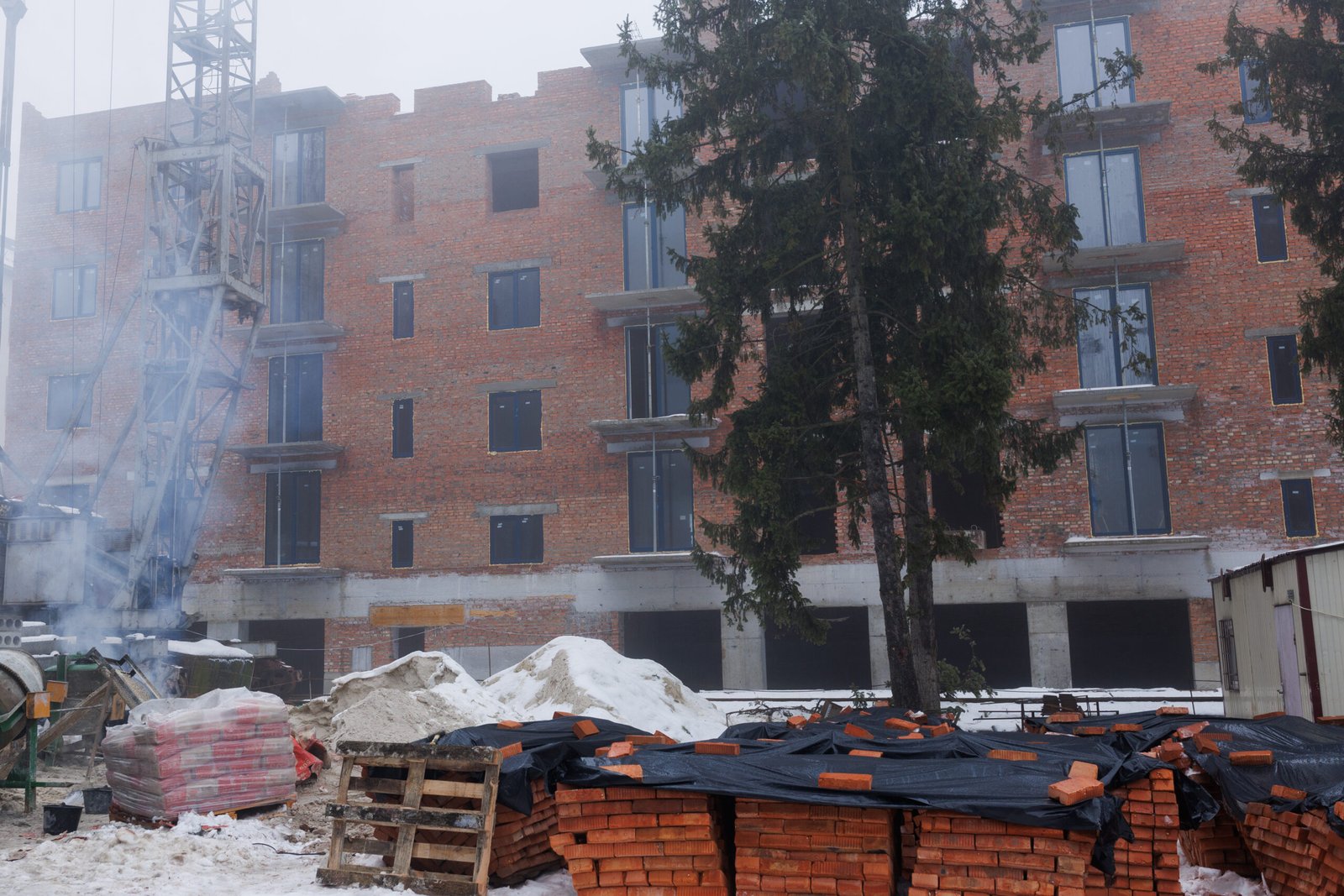

• триває мурування 6-го поверху.
Перша черга щодня наближається до здачі.
Будівництво житлового комплексу Family Park стрімко рухається вперед, чітко дотримуючись плану робіт.

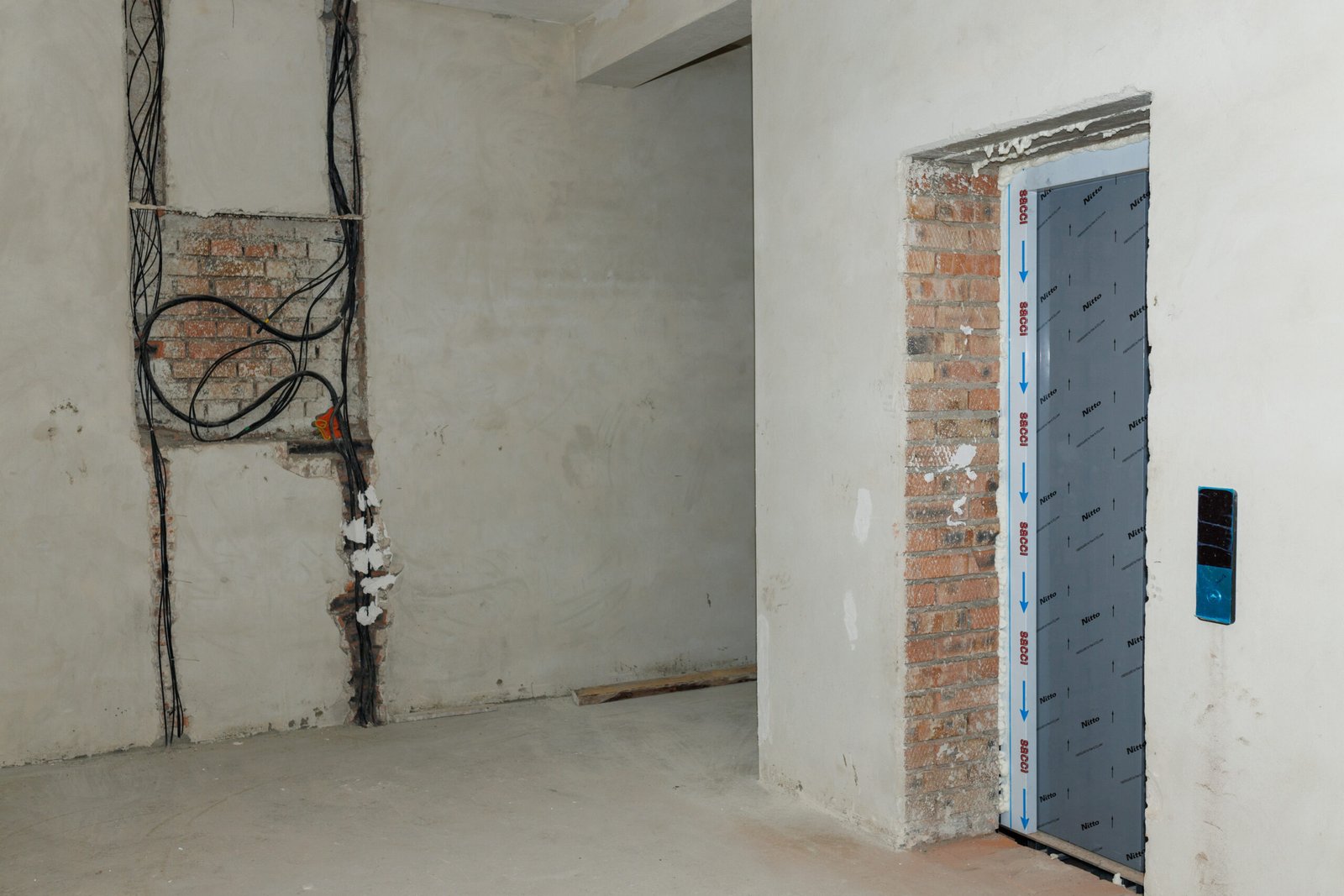

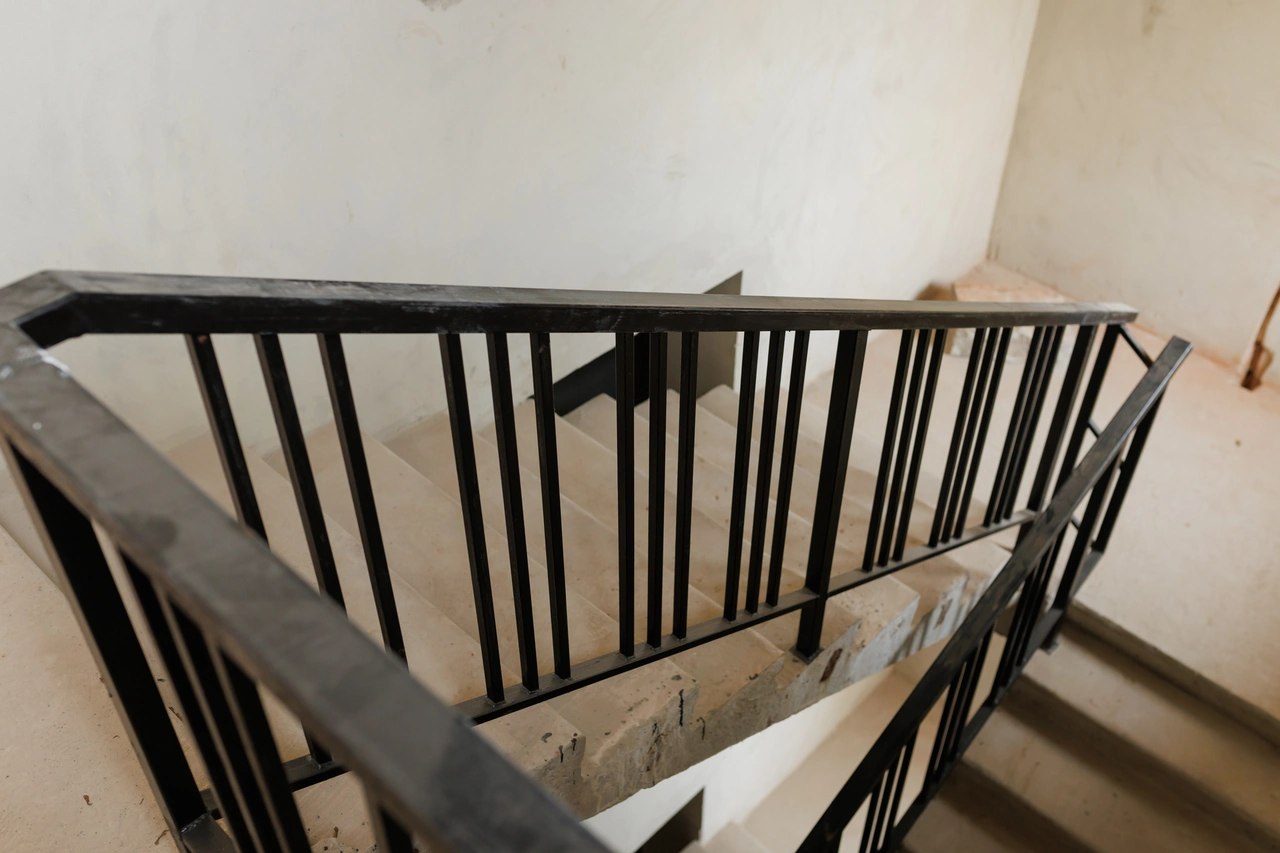

І черга поступово наближається до здачі, і за листопад ми виконали: напівсуху стяжку у коридорах, триває декоративне оздоблення сходових клітин, частково виконано каналізацію та електропроводку.

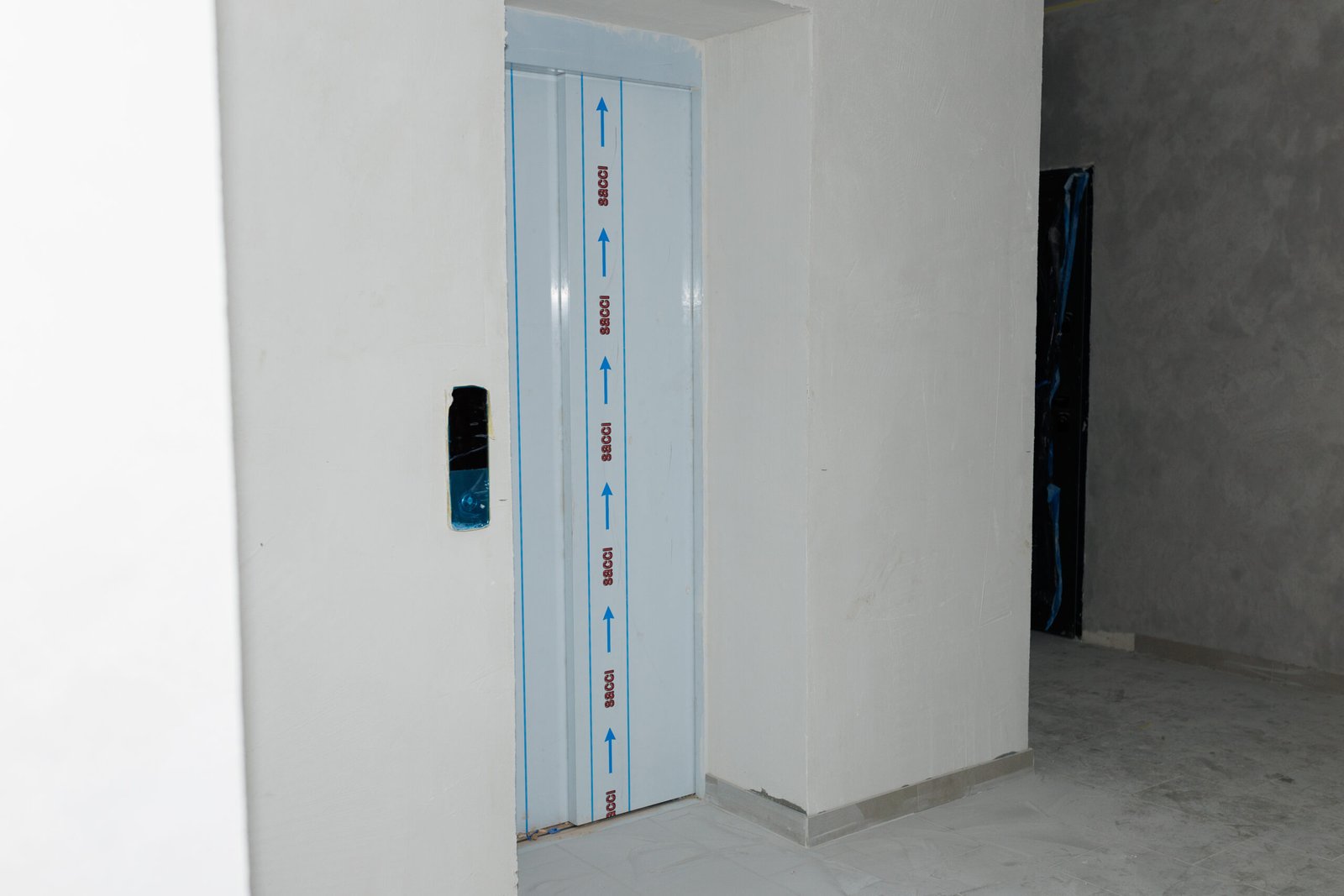

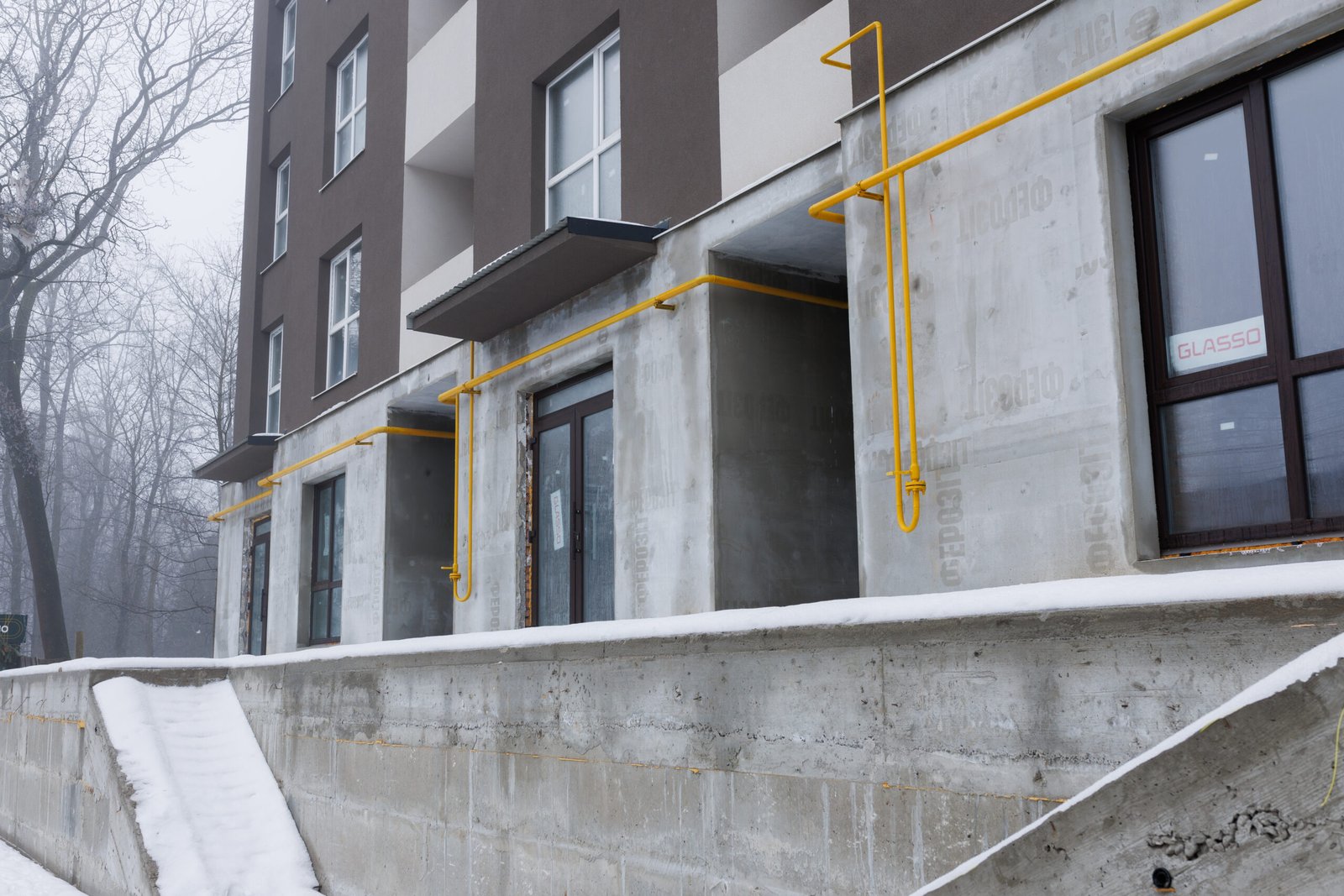

Завершено засклення комерційної зони, встановлено ліфти, будинок уже газифіковано.
Також ведеться викладання бруківки.

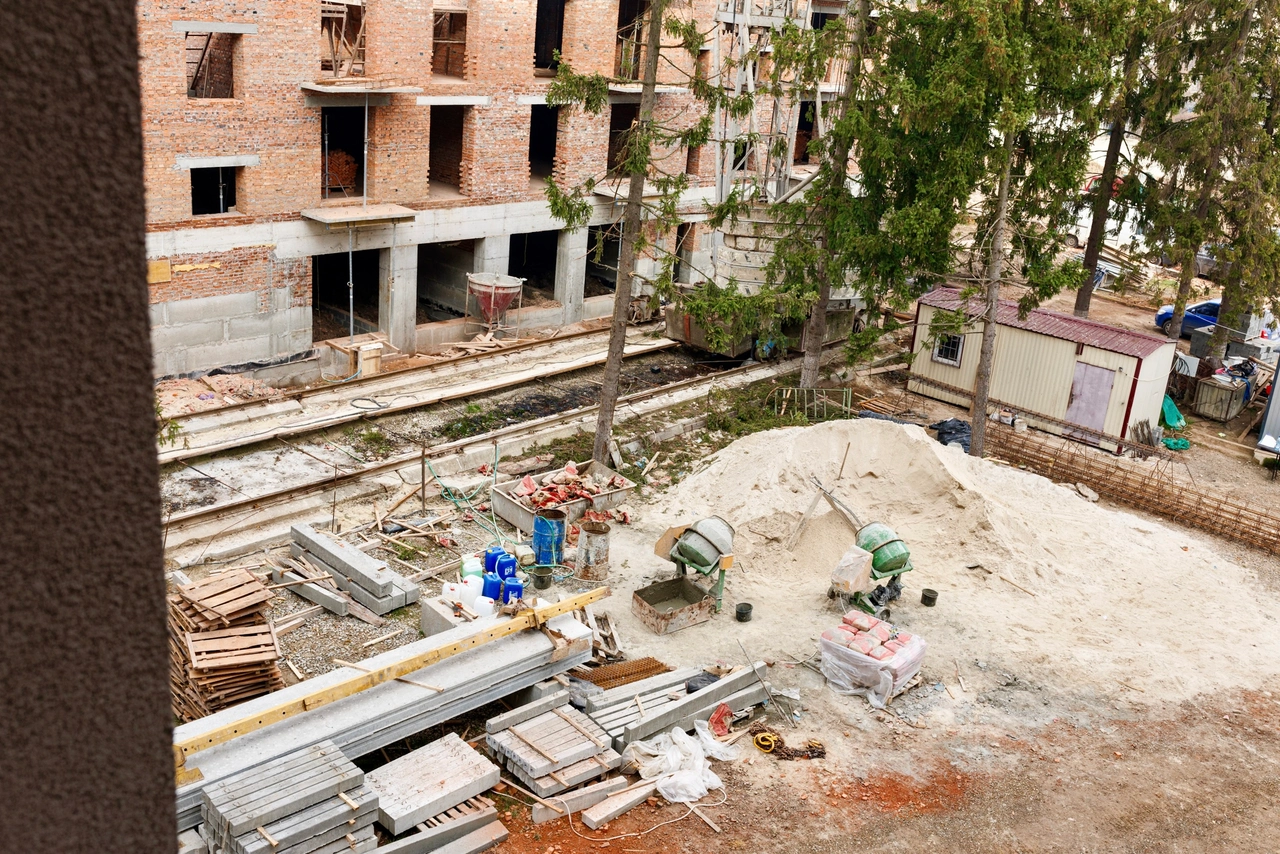

ІІ черга уже на етапі мурування 5-го поверху та перекриття монолітними плитами. Попередньо було розчищено територію від старих фундаментів, вирито котлован і залито фундаментну плиту.
На будівельному майданчику працює баштовий кран.
Заповніть форму і ми вам відразу перетелефонуємо.
Ознайомлений з Політикою конфіденційності та даю згоду на збір та обробку своїх персональних даних.
Заповніть форму і ми вам відразу перетелефонуємо.
Ознайомлений з Політикою конфіденційності та даю згоду на збір та обробку своїх персональних даних.
